お客様にお伺いしたご要望と
工事開始から完成までの様子
札幌市西区 H様邸
2014.10.27(月)
木工事2

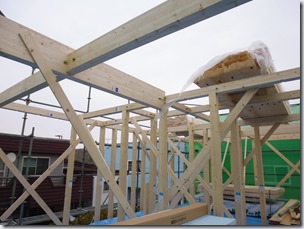

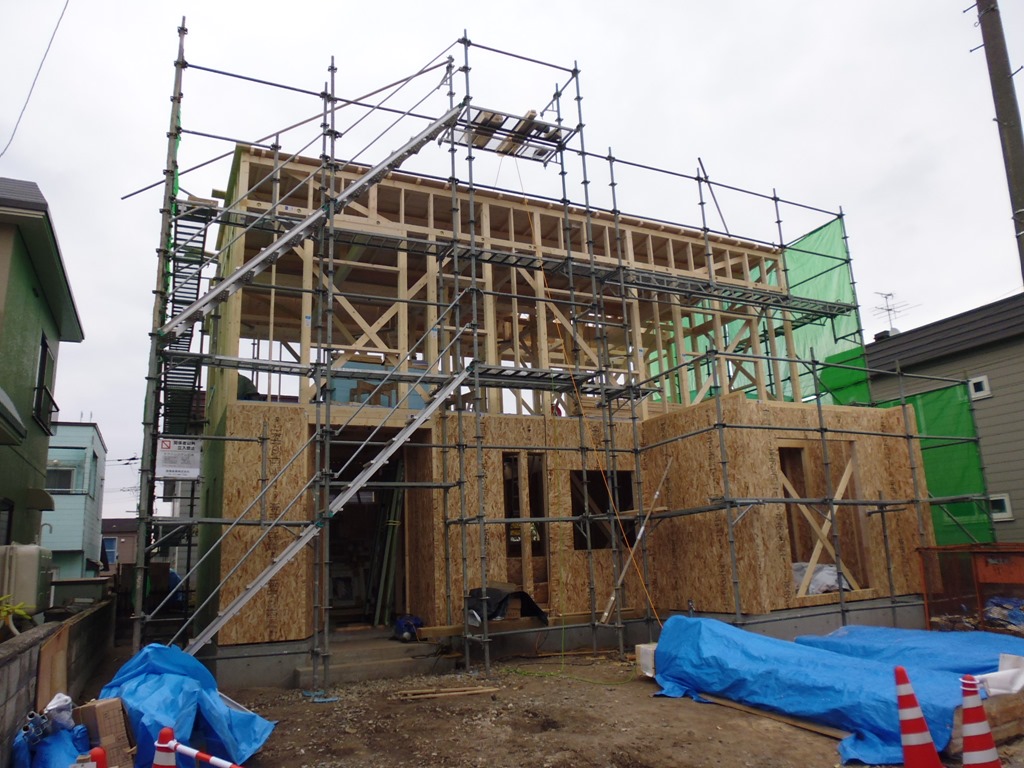

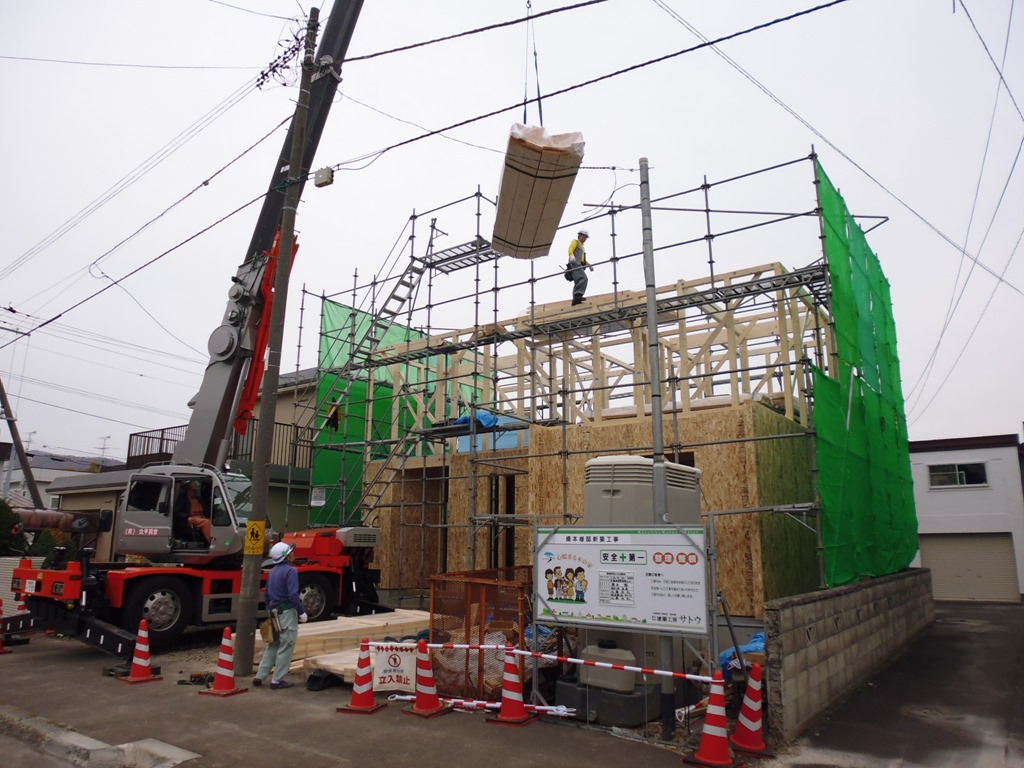

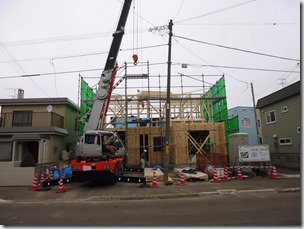

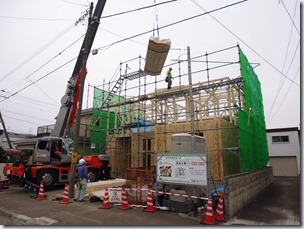

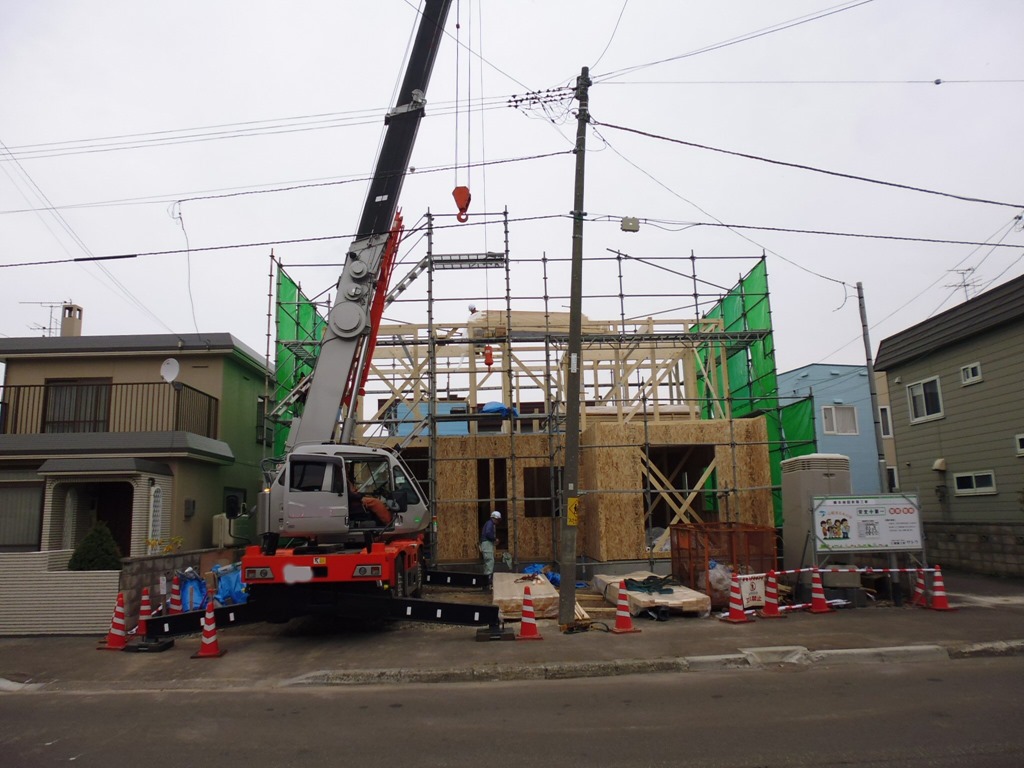

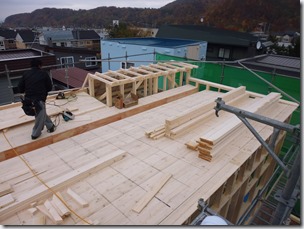

【左】 2014.10.19 2階建方:全景
【右】 2014.10.19 〃

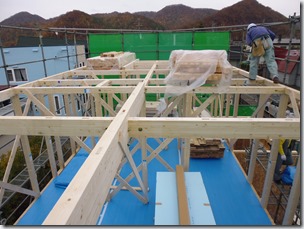

【左】 2014.10.19 2階建方:大断面集成梁
【右】 2014.10.19 〃

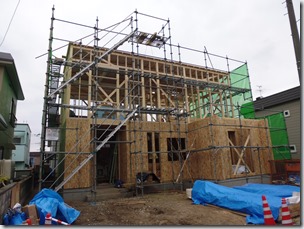

【左】 2014.10.21 全景:1階外壁、構造用合板貼り

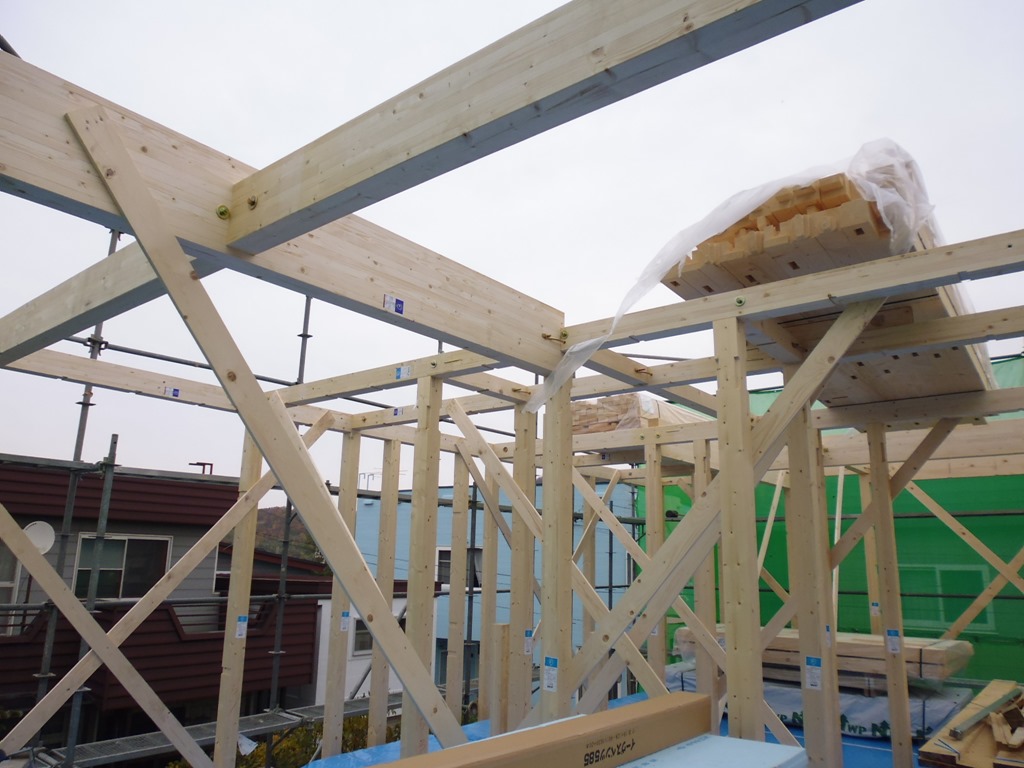

【右】 2014.10.21 2階軸組み

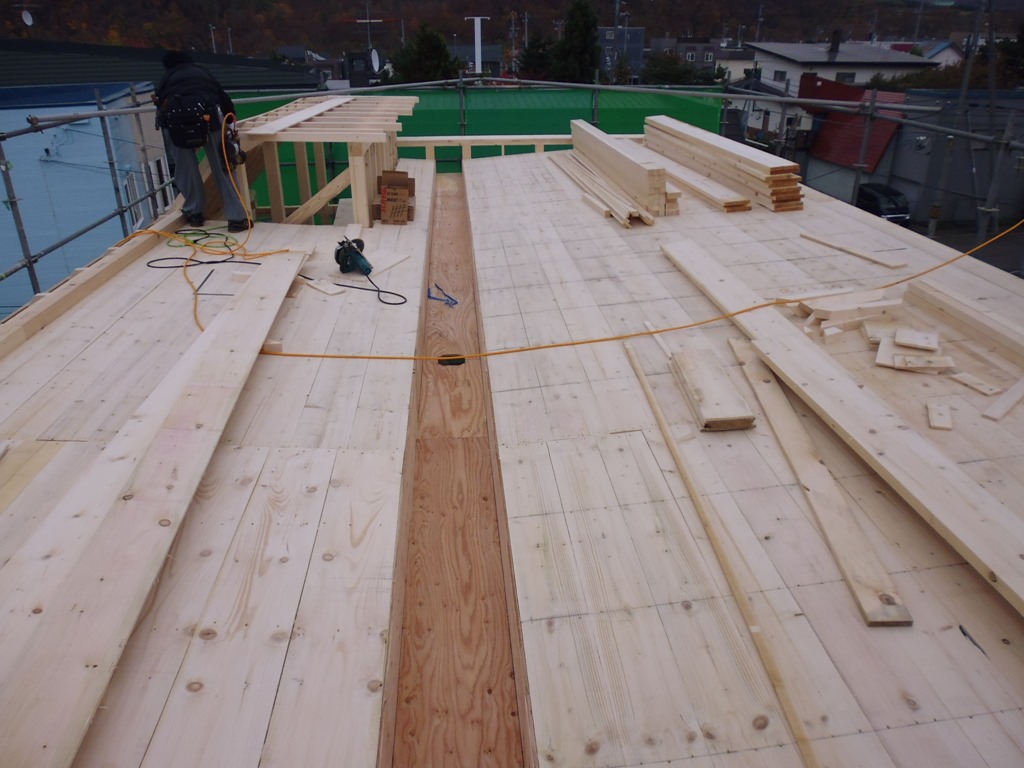

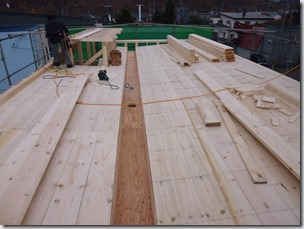

【左】 2014.10.21 屋根:野地下地板貼り
【右】 2014.10.21 屋根:〃(スノーレーン部分)

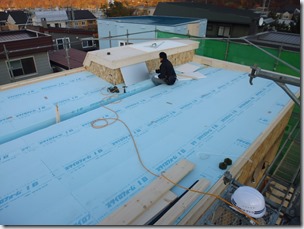

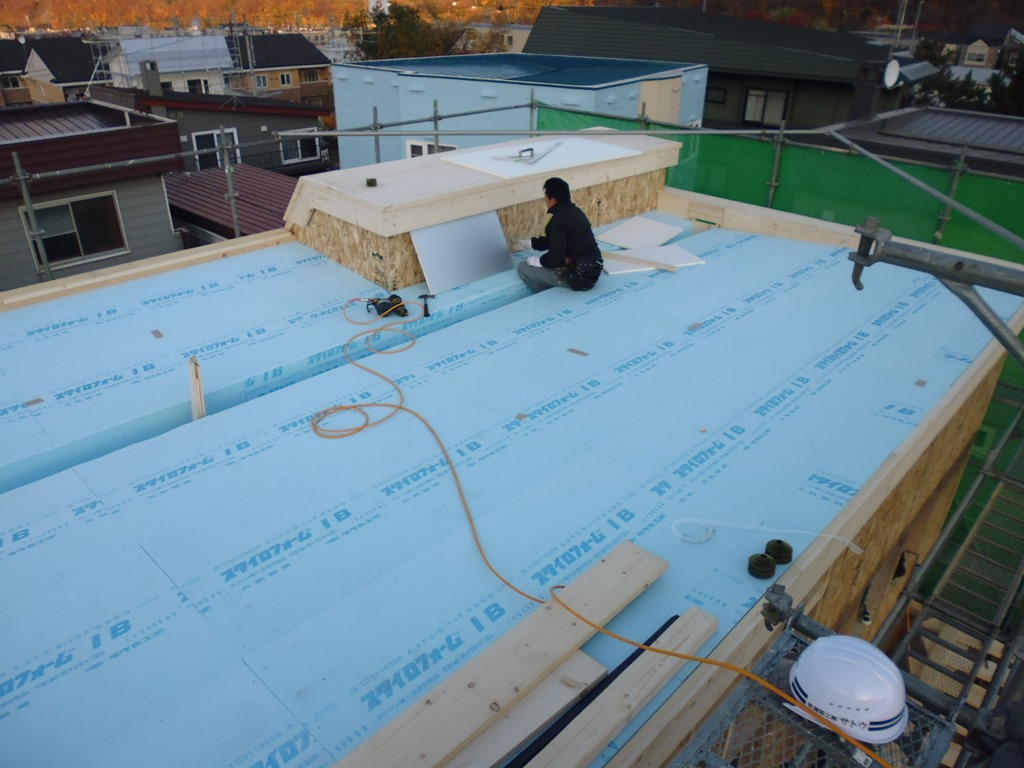

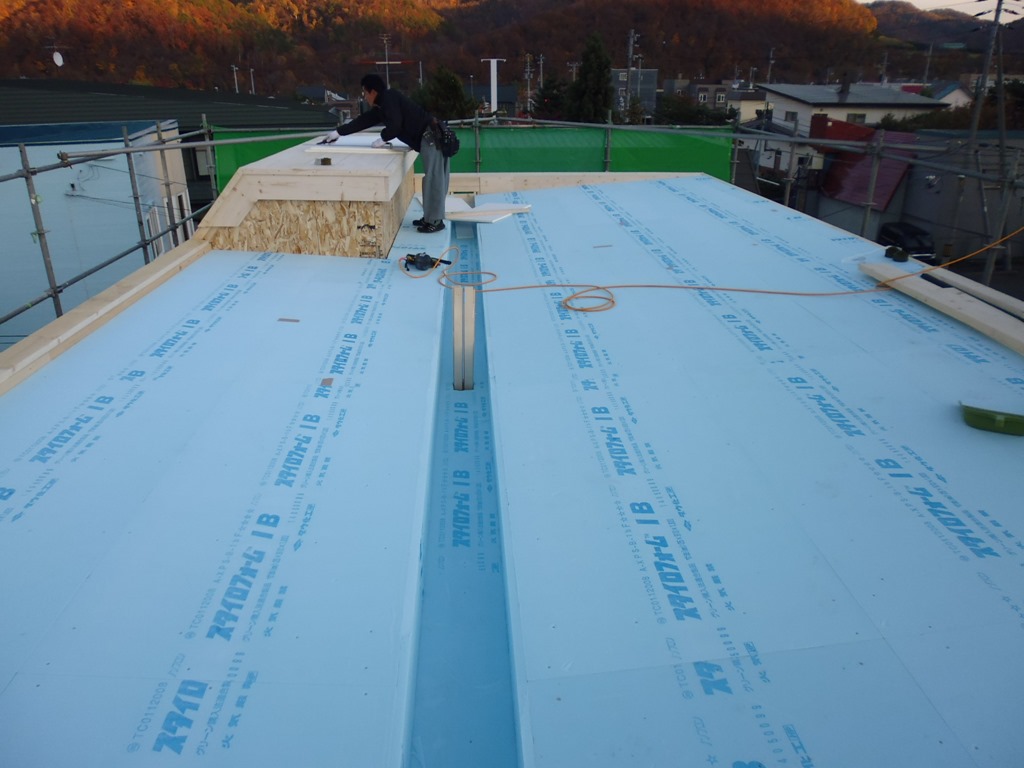

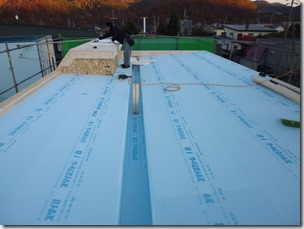

【左】 2014.10.22 屋根:野地断熱に押出発泡断熱板25mmを貼る
【右】 2014.10.22 〃

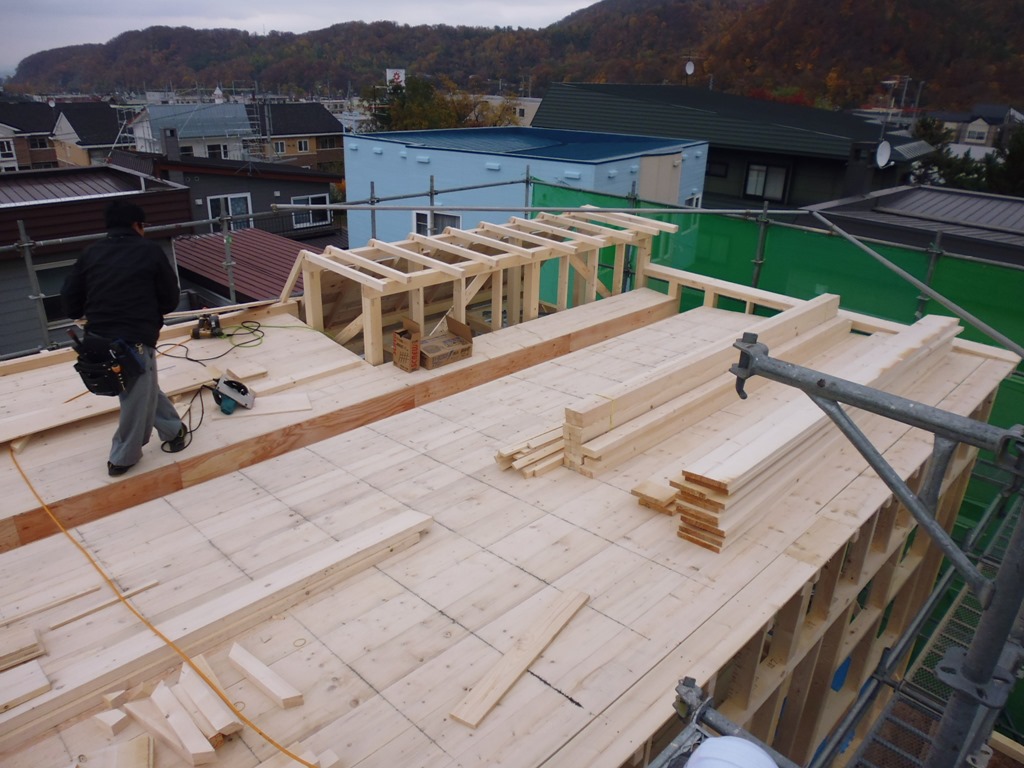

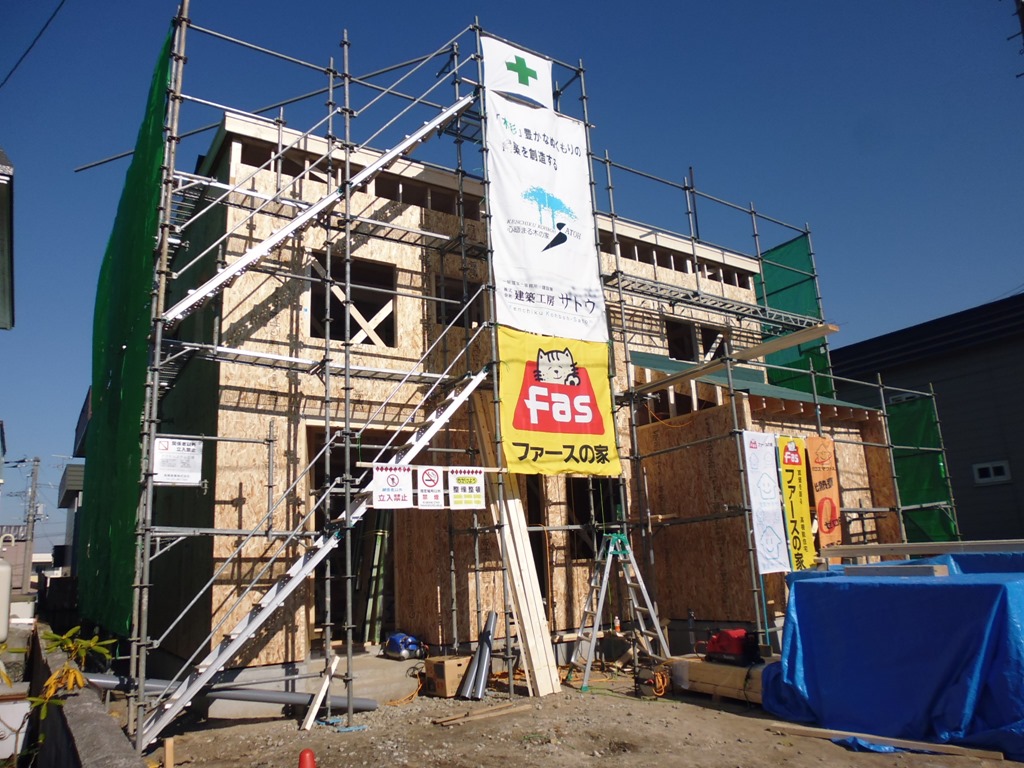

【左】 2014.10.23 現場全景
【右】 2014.10.23 〃

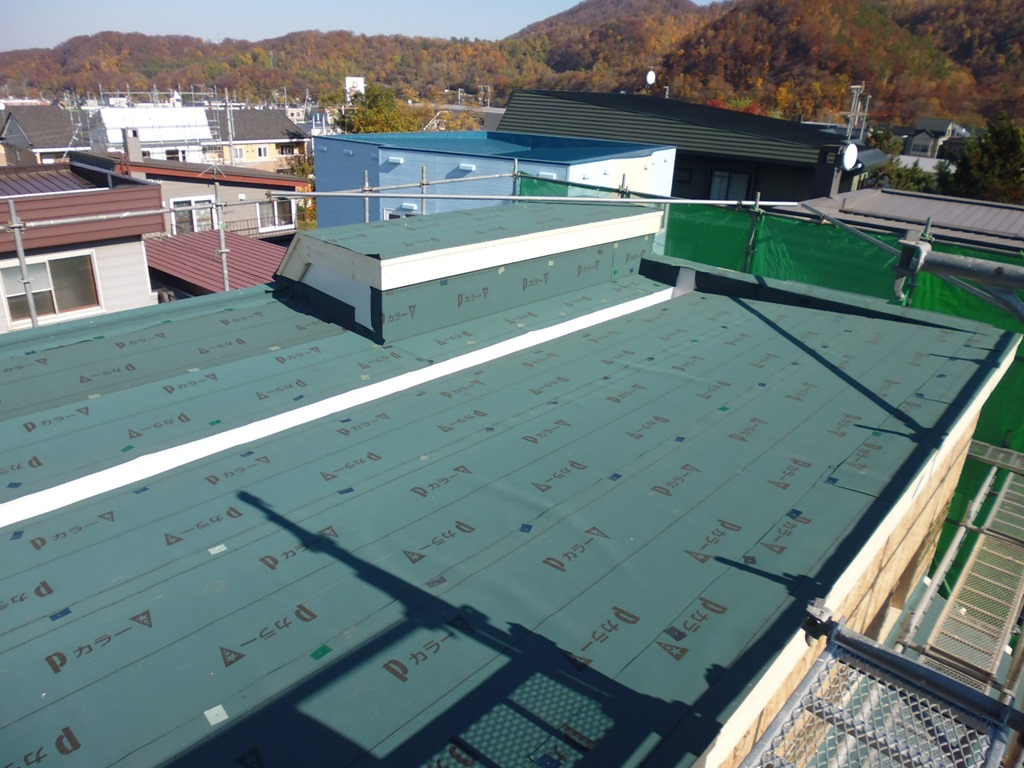

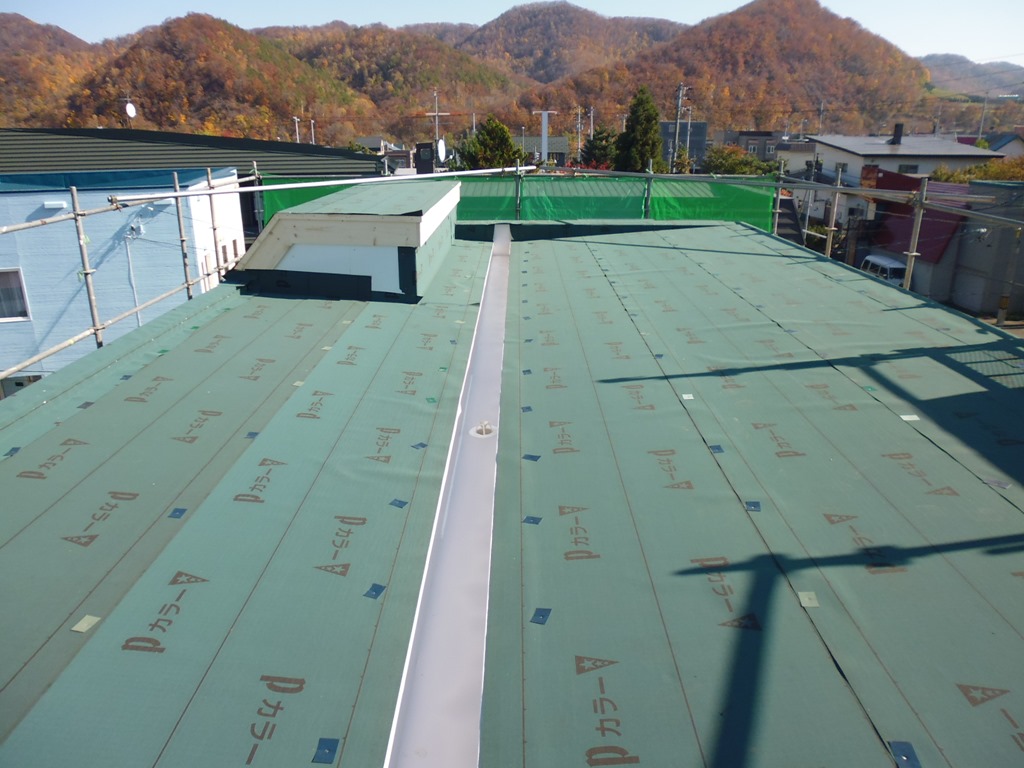

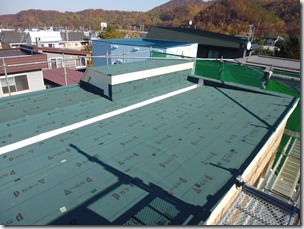

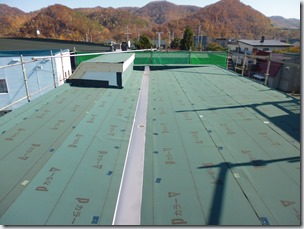

【左】 2014.10.23 屋根:ルーフイング貼り
【右】 2014.10.23 屋根:スノーレーン(谷コイル)施工完了

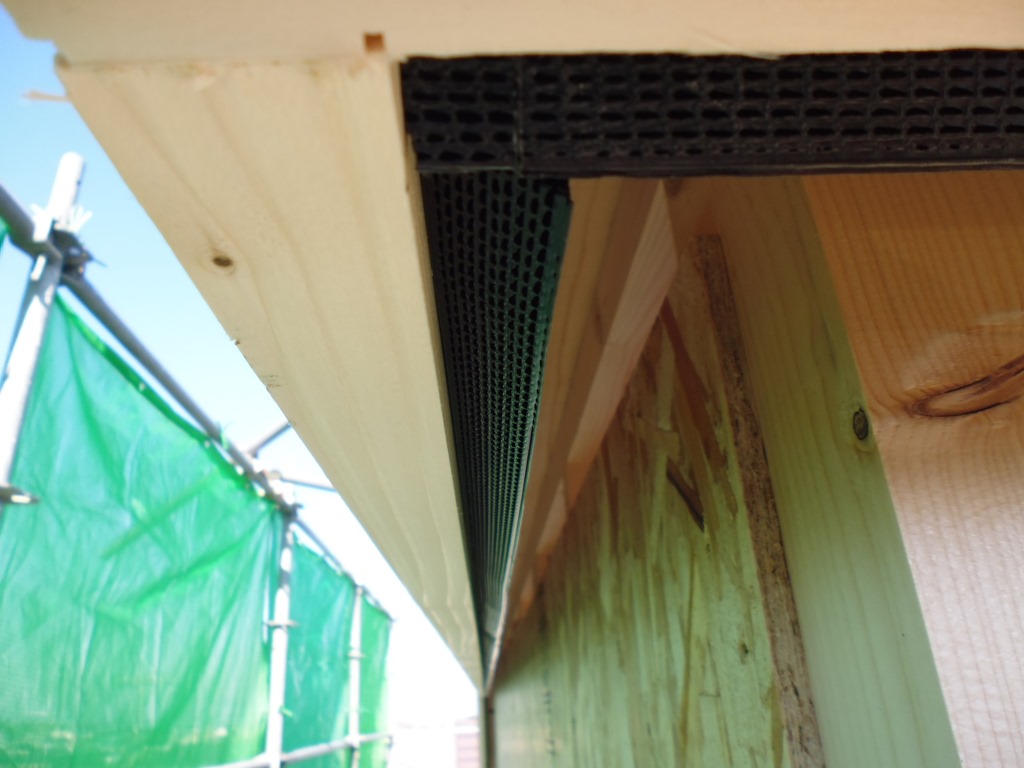

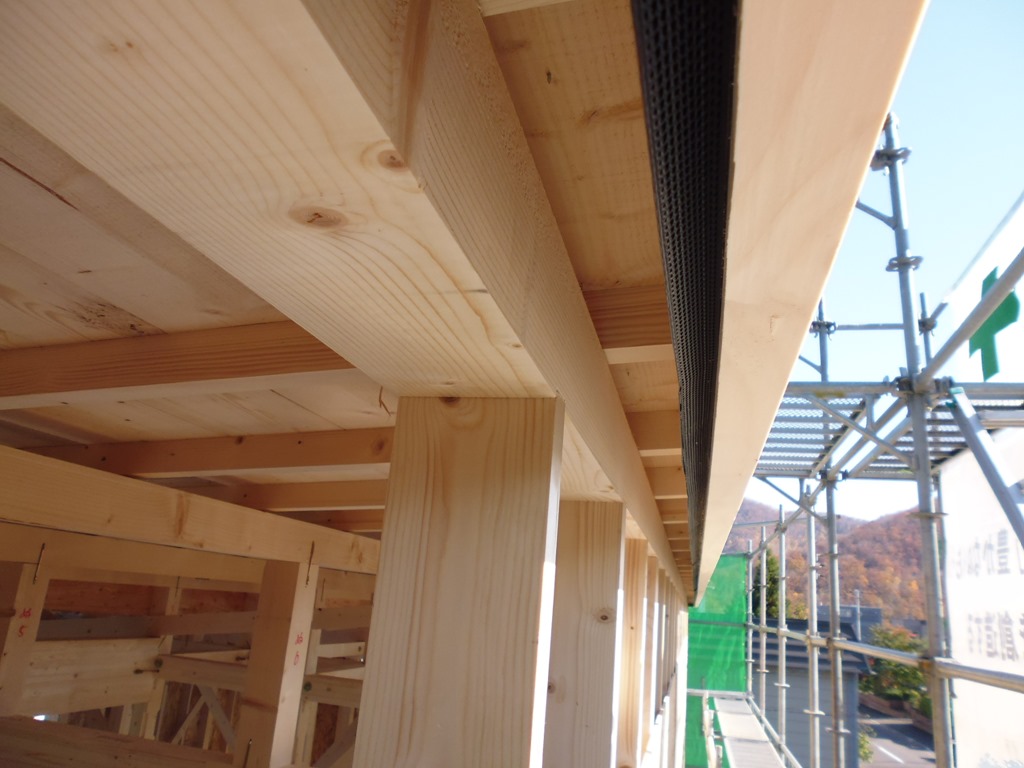

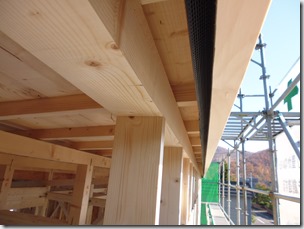

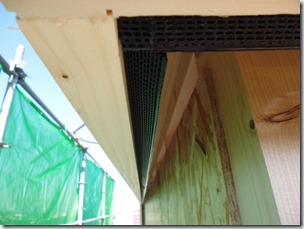

【左】 2014.10.23 換気:屋根裏換気用ベンツ(黒い部分)を施す。
【右】 2014.10.23 〃

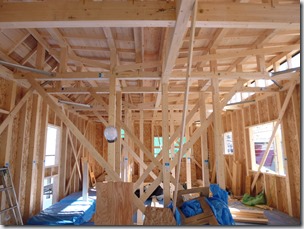

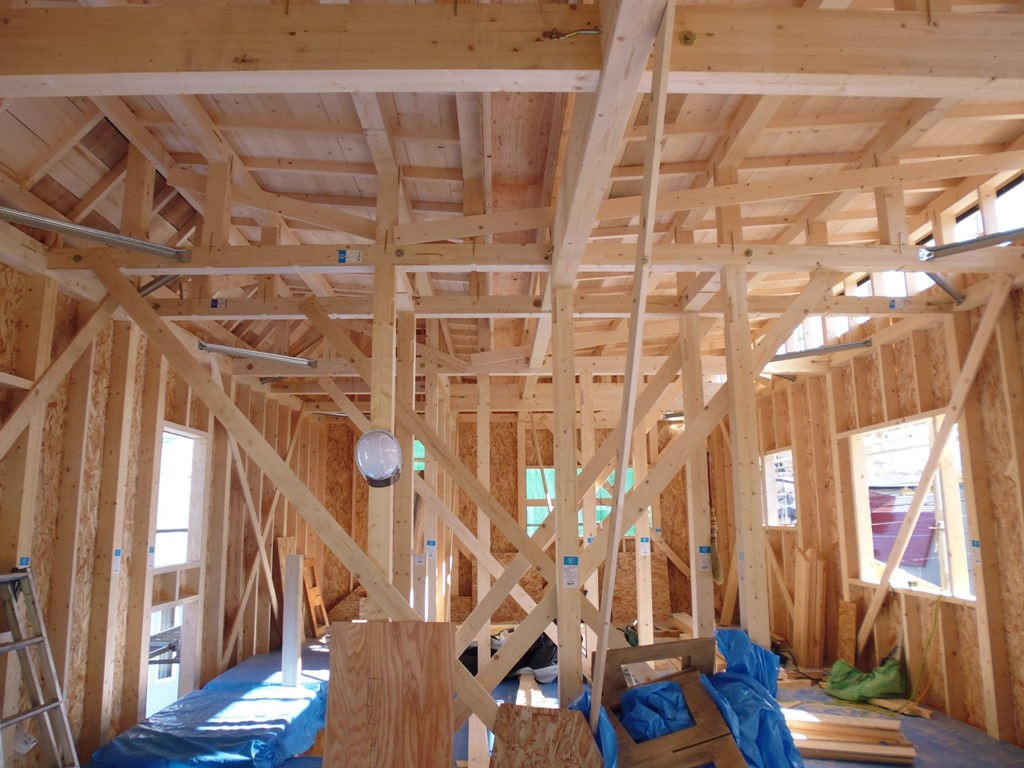

【左】 2014.10.23 2階軸組み:全景

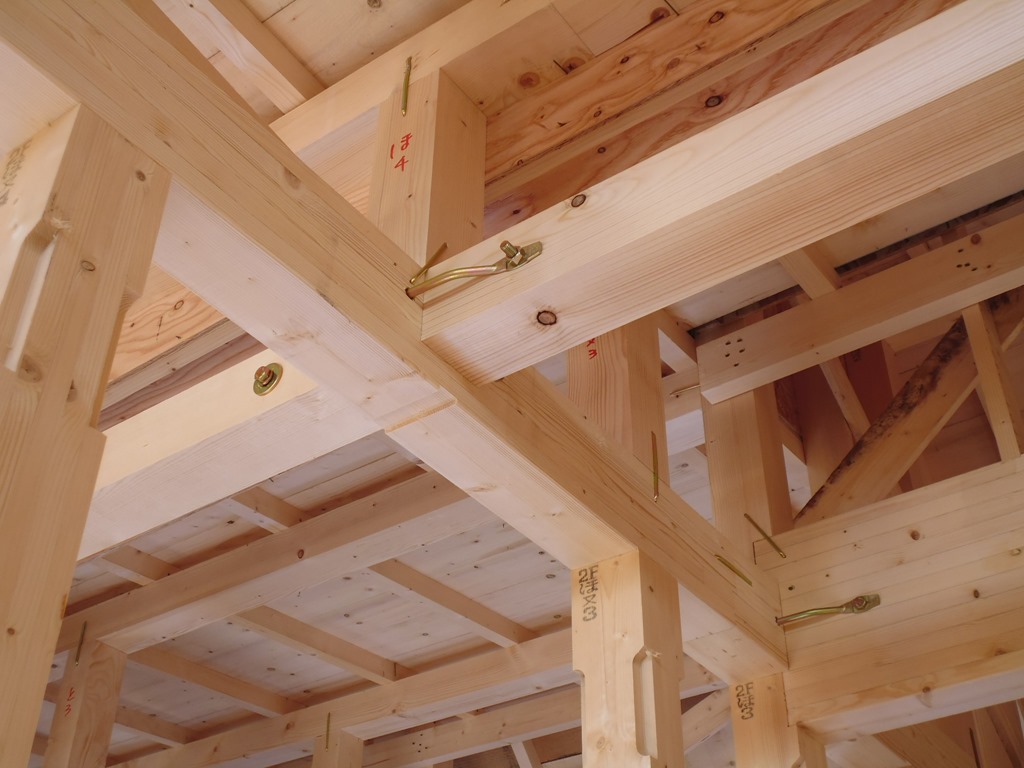

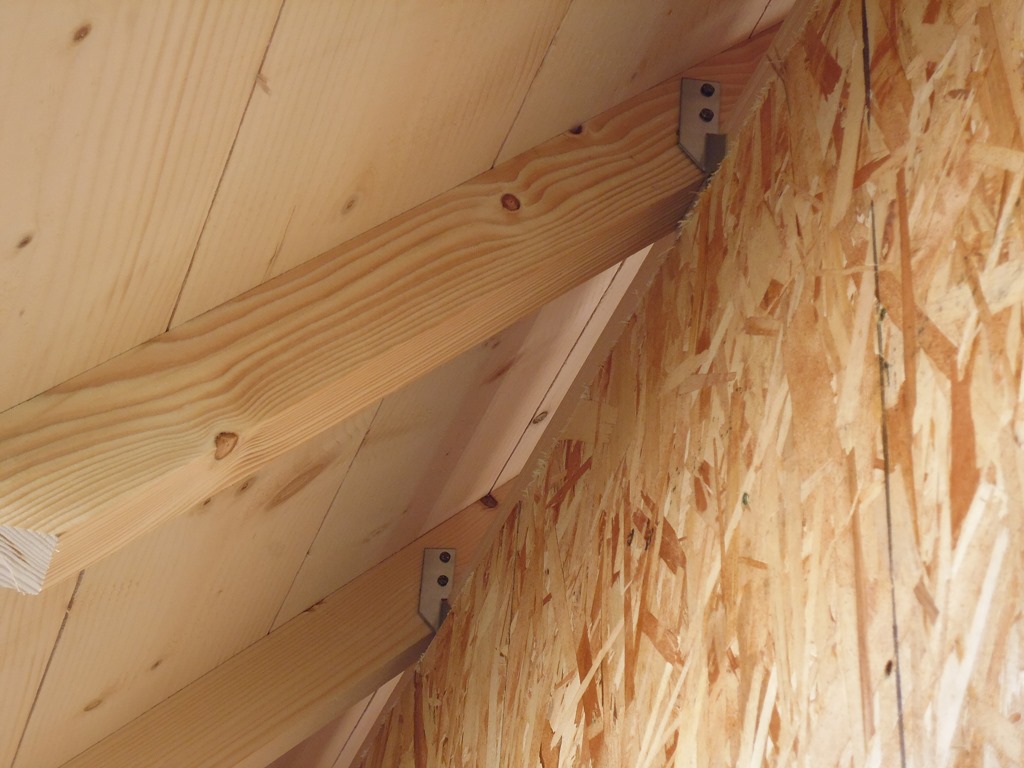

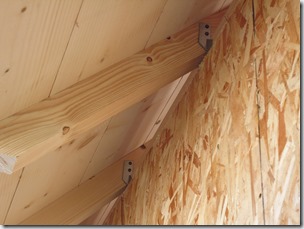

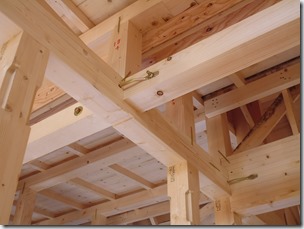

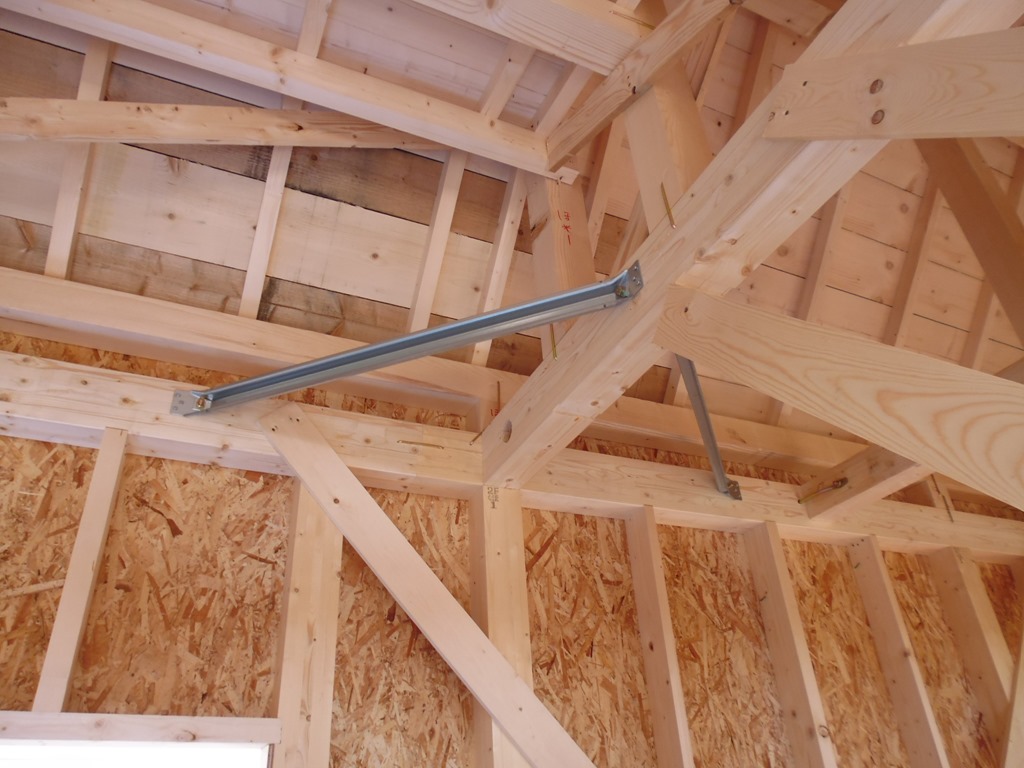

【右】 2014.10.23 構造用金物:火打金物
【左】 2014.10.23 構造用金物:捻り金物

【右】 2014.10.23 構造用金物:羽子板金物

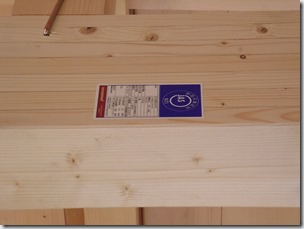

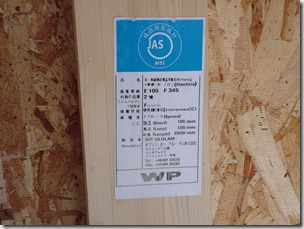

【左】 2014.10.23 構造:集成梁(JIS規格品)

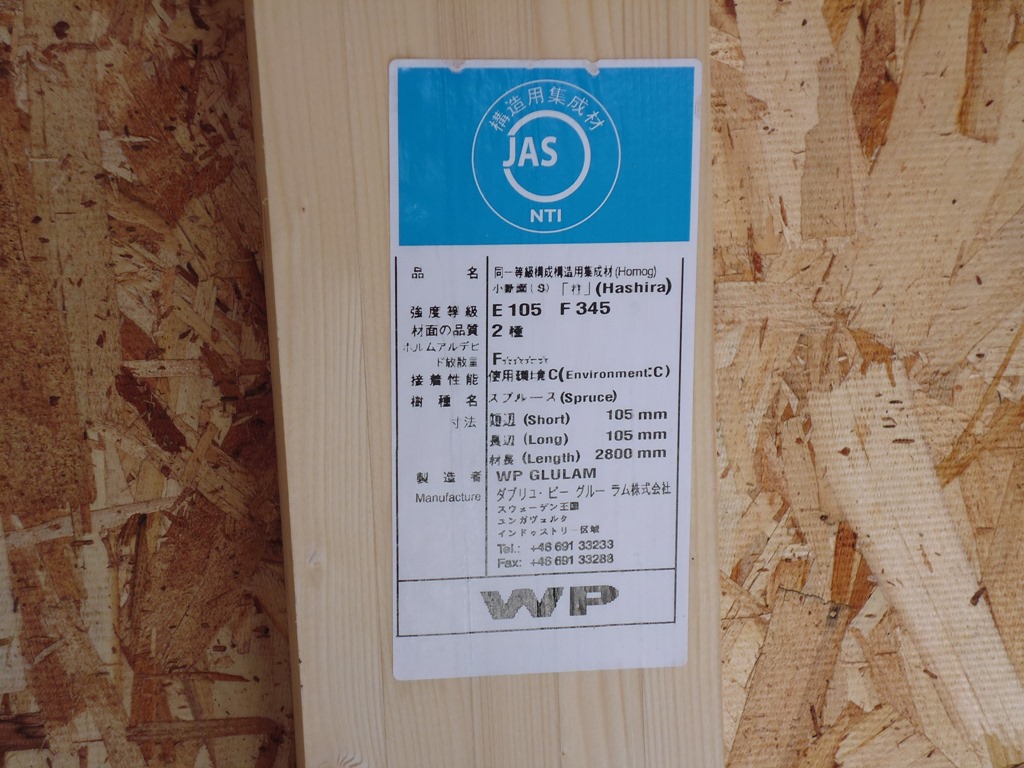

【右】 2014.10.23 構造:集成柱(JIS規格品)

【左】 2014.10.23 構造:2階床組全景

【右】 2014.10.23 構造:2階床用合板(ネダレス)厚さ28mm

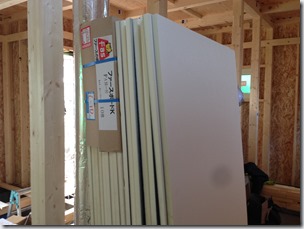

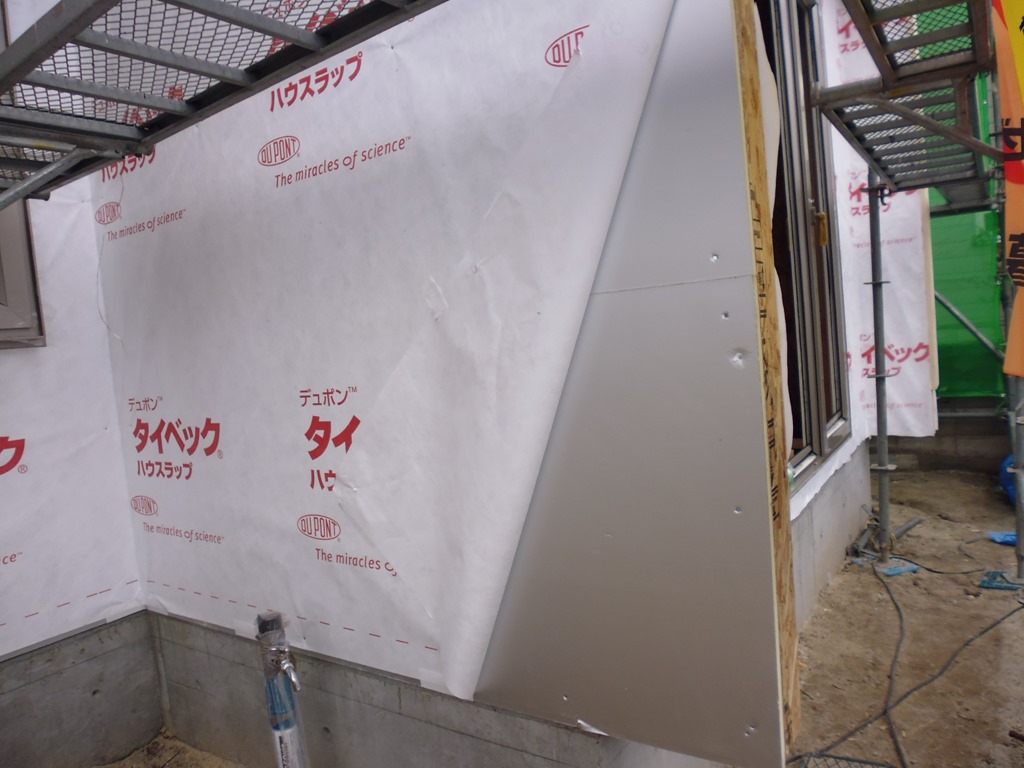

【左】 2014.10.24 フアース工法専用部材:外貼り用断熱材「フアースボードK」。貼り合わせアルミはく(外気側)、硬質ウレタンフオーム→
【右】 2014.10.24 特殊防湿紙(室内側)を付加断熱材として外貼りする。
【左】 2014.10.19 2階建方:全景
【右】 2014.10.19 〃
【左】 2014.10.19 2階建方:大断面集成梁
【右】 2014.10.19 〃
【左】 2014.10.21 全景:1階外壁、構造用合板貼り
【右】 2014.10.21 2階軸組み
【左】 2014.10.21 屋根:野地下地板貼り
【右】 2014.10.21 屋根:〃(スノーレーン部分)
【左】 2014.10.22 屋根:野地断熱に押出発泡断熱板25mmを貼る
【右】 2014.10.22 〃
【左】 2014.10.23 現場全景
【右】 2014.10.23 〃
【左】 2014.10.23 屋根:ルーフイング貼り
【右】 2014.10.23 屋根:スノーレーン(谷コイル)施工完了
【左】 2014.10.23 換気:屋根裏換気用ベンツ(黒い部分)を施す。
【右】 2014.10.23 〃
【左】 2014.10.23 2階軸組み:全景
【右】 2014.10.23 構造用金物:火打金物
【左】 2014.10.23 構造用金物:捻り金物
【右】 2014.10.23 構造用金物:羽子板金物
【左】 2014.10.23 構造:集成梁(JIS規格品)
【右】 2014.10.23 構造:集成柱(JIS規格品)
【左】 2014.10.23 構造:2階床組全景
【右】 2014.10.23 構造:2階床用合板(ネダレス)厚さ28mm
【左】 2014.10.24 フアース工法専用部材:外貼り用断熱材「フアースボードK」。貼り合わせアルミはく(外気側)、硬質ウレタンフオーム→
【右】 2014.10.24 特殊防湿紙(室内側)を付加断熱材として外貼りする。
