以前の最新工事状況BLOG

お客様にお伺いしたご要望と
工事開始から完成までの様子

新築

江別市 I様邸

2014.03.17(月)

木工事

  • P1000736 P1000735

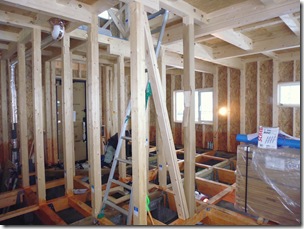

【左】 2014.03.05 1階軸組み
【右】 2014.03.05 1階床組み:基準によりGL+1000mm以内は防腐材塗布処理をする。

  • P1000745 P1000746

【左】 2014.03.05 2階軸組み
【右】 2014.03.05 〃

  • P1000742 P1000744

【左】 2014.03.05 外部:外壁横胴縁下地入れ完了。
【右】 2014.03.05 外部:横胴縁の通気用欠き込み。

  • P1000738 P1000739

【左】 2014.03.05 外部:防火基準により石膏ボード厚12.5mmを捨貼りをする。
【右】 2014.03.05 〃

  • P1000750 P1000751

【左】 2014.03.06 外部:下地フエルト紙貼り
【右】 2014.03.06 〃

  • P1000752 P1000753

【左】 2014.03.06  1階軸組:リビングからダイニングキッチン方向
【右】 2014.03.06 1階軸組:リビングから和室方向

  • P1000756 P1000757

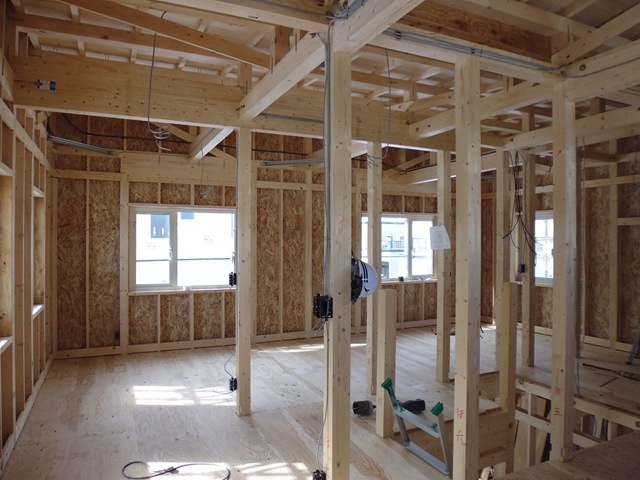

【左】 2014.03.06 2階軸組:寝室からW/クローゼット方向
【右】 2014.03.06 2階軸組:ホールから子供室方向

  • P1000831 P1000833

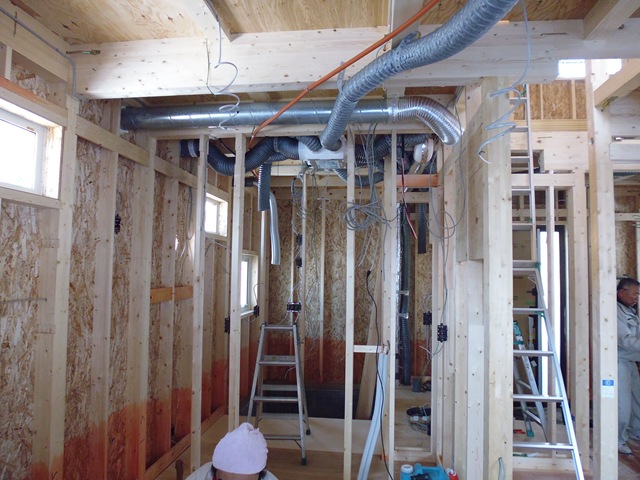

【左】 2014.03.10 換気:24時間計画換気システム(第三種):0.5回/h建築基準で義務付けられている
【右】 2014.03.10 排気機本体

  • P1000838 P1000837

【左】 2014.03.10 2階:床材(ナラ無垢フローリング・オイル仕上げ)貼り
【右】 2014.03.10 〃

  • P1000840 P1000841

【左】 2014.03.10 気密:貫通ダクト周りをウレタンを吹いて気密・断熱を確保
【右】 2014.03.10 〃

  • P1000842 P1000867

【左】 2014.03.10 断熱:吸気口周りの断熱欠損を防ぐため専用部材を使用。
【右】 2014.03.10 気密:外壁貫通線周りを気密テープ処理を施す。

  • P1000864 P1000865

【左】 2014.03.11 外壁:下地フエルト(防水)貼り
【右】 2014.03.11 〃

  • P1000854 P1000860

【左】 2014.03.11 断熱:吹き込み断熱材用のネット貼り
【右】 2014.03.11 〃

  • P1000856 P1000852

【左】 2014.03.11 断熱:ネットに穴を開け、断熱材を吹き込む(BIB工法)
【右】 2014.03.11 〃

  • P1000853 P1000859

【左】 2014.03.11 断熱:吹き込み完了
【右】 2014.03.11 〃

  • P1000871 P1000886

【左】 2014.03.12 外壁:ガルバリウム鋼板縦葺き
【右】 2014.03.13 〃

  • P1000879 P1000880

【左】 2014.03.12 気密:防湿フイルム0.2mm内貼り(2階)
【右】 2014.03.12 気密:〃

  • P1000891 P1000890

【左】 2014.03.13 造作:ボード貼り(2階)
【右】 2014.03.13 造作:ボード貼り(1階)

  • P1000895 P1000897

【左】 2014.03.13 気密:壁内に気流の発生防止のため、桁部分で気密テープ処理を施す。
【右】 2014.03.13 気密:〃

  • P1000903 P1000904

【左】 2014.03.17 床仕上げ:予め塗装を施したパイン無垢フローリング。
【右】 2014.03.17 床仕上げ:一枚一枚大工さんが手作業で貼っていく。

  • P1000908 P1000910

【左】 2014.03.17 アーチ開口:2階寝室のクローゼット
【右】 2014.03.17 アーチ開口:2階子供室のクローゼット

以前の最新工事状況BLOG 物件詳細へ戻る
