以前の最新工事状況BLOG

お客様にお伺いしたご要望と
工事開始から完成までの様子

新築

江別市 I様邸

2014.01.03(金)

基礎工事

  • P1000319P1000323

【左】 2013.11.25 全景
【右】 2013.11.25 杭頭処理:所定の高さでカットする。

  • P1000324P1000327

【左】 2013.11.25 全景
【右】 2013.11.25 〃

  • P1000329P1000330

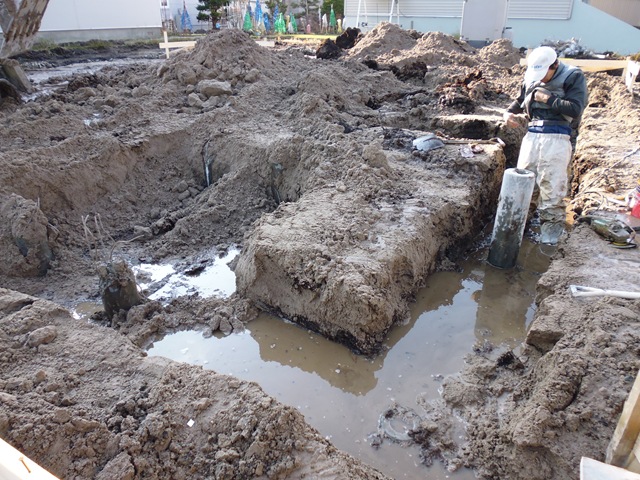

【左】 2013.11.25 湧き水状況
【右】 2013.11.25 〃

  • P1000333 P1000334

【左】 2013.11.25 暗きょパイプから吹き出る湧き水
【右】 2013.11.25 〃

  • P1000339 P1000340

【左】 2013.11.25 湧き水をポンプアップしながらの作業状況。
【右】 2013.11.25 〃

  • P1000351 P1000352

【左】 2013.11.26 基礎ベース筋組み始め
【右】 2013.11.26 〃

  • P1000360P1000361

【左】 2013.11.27 基礎ベース筋ピッチ D10@250
【右】 2013.11.27 基礎立上げ(布) 縦筋ピッチ D10@250

  • P1000362P1000363

【左】 2013.11.27 基礎立上げ(布) 横筋ピッチ D10@250
【右】 2013.11.27 鉄筋定着長さ L=550

  • P1000365P1000366

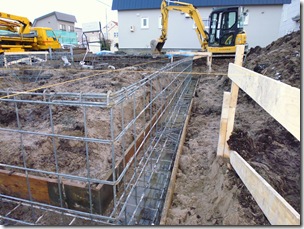

【左】 2013.11.27 基礎 トップ筋(主筋)2-D13 縦筋フック付 出隅コーナー補強筋D-13
【右】 2013.11.27 〃

  • P1000375P1000382

【左】 2013.1127 全景
【右】 2013.11.27 保証機構の検査官による鉄筋検査

  • P1000387 P1000390

【左】 2013.11.27 生コンクリート打設
【右】 2013.11.27 〃

  • P1000417P1000421

【左】 2013.11.28 基礎立上げ(布)型枠組立て
【右】 2013.11.28 〃

  • P1000423P1000427
  • P1000430P1000431

【左】 2013.11.29 基礎型枠組立て:外周に押出発泡断熱板50mmを打込む
【右】 2013.11.29 〃

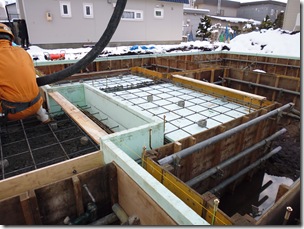

  • P1000438P1000439

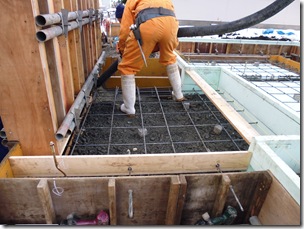

【左】 2013.11.30 玄関土間部分
【右】 2013.11.30 〃

  • P1000447 P1000448

【左】 2013.11.30 土台アンカーボルト13mmとホールダウン用アンカーボルト16mm
【右】 2013.11.30 〃

  • P1000454 P1000452
  • P1000456P1000457

【左】 2013.11.30 生コンクリート打設
【右】 2013.11.30 〃

  • P1000463P1000468

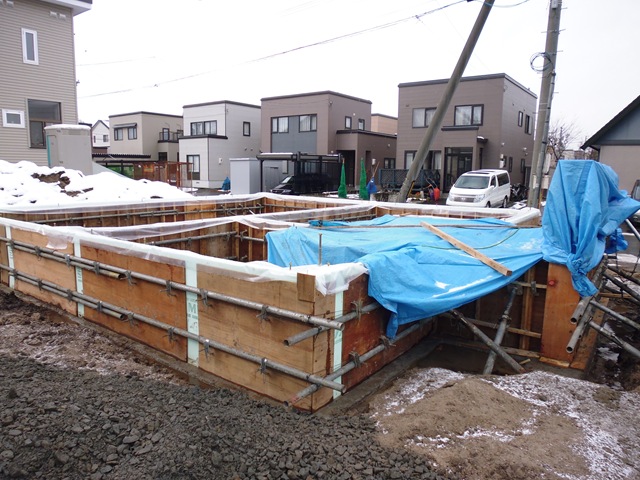

【左】 2013.12.02 養生期間
【右】 2013.12.02 〃

  • P1000469 P1000470

【左】 2013.12.05 点検:コンクリート杭とベース底の密着を触診(湧き水の水位はベース底まで)
【右】 2013.12.05 〃

  • P1000472P1000479

【左】 2013.12.05 脱型
【右】 2013.12.05 〃

  • P1000484 P1000485

【左】 2013.12.05 脱型(外周の基礎立上げ部分に水抜き用スリーブを設ける)
【右】 2013.12.05 〃

  • P1000516 P1000530

【左】 2013.12.08 床下埋め戻しに水はけの良い砕石(通常は火山灰等)を使用する、厚500mm
【右】 2013.12.09 床下防湿用押さえコンクリート厚80mm打設

  • P1000532 P1000538

【左】 2013.12.09 全景:採暖に電気ストーブを使用する。
【右】 2013.12.09 養生:コンクリート初期養生に電気ストーブ4台で採暖。
