お客様にお伺いしたご要望と
工事開始から完成までの様子
江別市 I様邸
2014.01.02(木)
地業
【左】 2013.08.06 敷地:全景
【右】 2013.08.06 敷地:道路との高低差600mm
【左】 2013.10.07 敷地 :遣り方出し全景
【右】 2013.10.07 敷地 :湧き水状況
【左】 2013.10.07 杭打ち:杭打ち重機配備
【右】 2013.10.07 杭打ち:地盤軟弱のため重機が安定せず工事中止。

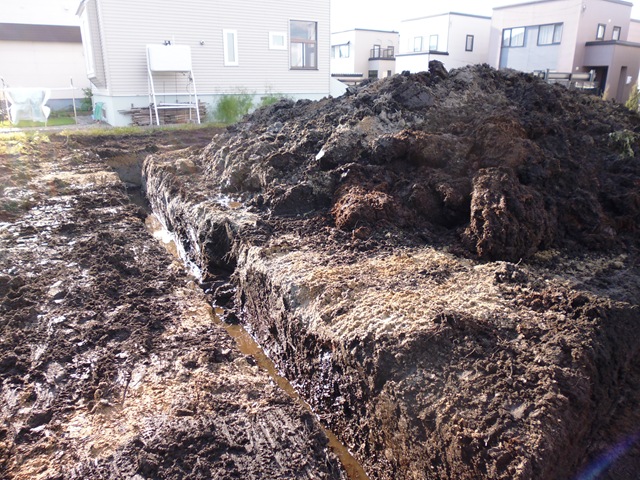

【左】 2013.11.01 地業:敷地周辺に暗きょ用排水溝を施す
【右】 2013.11.01 〃
【左】 201311.01 地業:敷地内の軟弱地質(泥炭)を場外搬出。
【右】 2013.11.01 〃
【左】 2013.11.01 地業:敷地内土入替え(手前の砕石は暗きょ用側溝の入れる)
【右】 2013.11.01 地業:〃
【左】 2013.11.03 地業:敷地内の軟弱地盤を火山灰(約600mm~1000mm)に入替える。【杭打ち作業車が工事可能にする目的】
【右】 2013.11.03 地業:〃
【左】 2013.11.03 地業:暗きょ側溝部分(暗きょパイプが埋設してある。)
【右】 2013.11.03 地業:〃

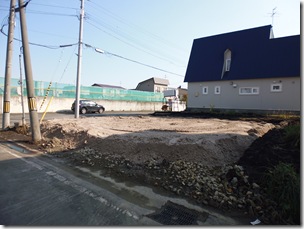

【左】 2013.11.17 遣り方出し:全景(建物の位置出し)
【右】 2013.11.17 遣り方出し:赤杭が杭の位置
【左】 2013.08.06 敷地:全景
【右】 2013.08.06 敷地:道路との高低差600mm
【左】 2013.10.07 敷地 :遣り方出し全景
【右】 2013.10.07 敷地 :湧き水状況
【左】 2013.10.07 杭打ち:杭打ち重機配備
【右】 2013.10.07 杭打ち:地盤軟弱のため重機が安定せず工事中止。
【左】 2013.11.01 地業:敷地周辺に暗きょ用排水溝を施す
【右】 2013.11.01 〃
【左】 201311.01 地業:敷地内の軟弱地質(泥炭)を場外搬出。
【右】 2013.11.01 〃
【左】 2013.11.01 地業:敷地内土入替え(手前の砕石は暗きょ用側溝の入れる)
【右】 2013.11.01 地業:〃
【左】 2013.11.03 地業:敷地内の軟弱地盤を火山灰(約600mm~1000mm)に入替える。【杭打ち作業車が工事可能にする目的】
【右】 2013.11.03 地業:〃
【左】 2013.11.03 地業:暗きょ側溝部分(暗きょパイプが埋設してある。)
【右】 2013.11.03 地業:〃
【左】 2013.11.17 遣り方出し:全景(建物の位置出し)
【右】 2013.11.17 遣り方出し:赤杭が杭の位置
