お客様にお伺いしたご要望と
工事開始から完成までの様子
江別市 M様邸
2012.08.11(土)
木工事(建方)
【左】 2012.08.04 仮設足場組:外部作業用足場
【右】 2012.08.04 天端均し:基礎の天端をモルタルにて水平・平たんにする。
【左】 2012.08.07 軸組み切込み材搬入
【右】 2012.08.07 土台敷き

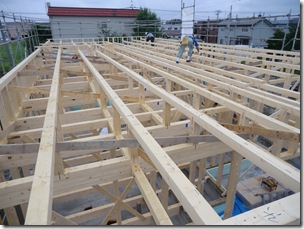

【左】 2012.08.08 床組み:大引き梁組み
【右】 〃 〃
【左】 2012.08.09 建込み:梁材の吊り上げにクレーンを使用
【右】 〃 〃
【左】 2012.08.10 全景
【右】 2012.08.11 〃
【左】 2012.08.11 大断面の大引集成梁
【右】 〃 〃

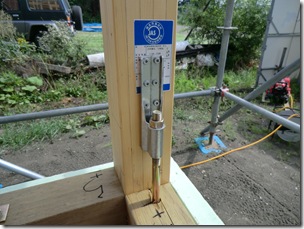

【左】 2012.08.11 構造用集成管柱
【右】 2012.08.11 大断面集成梁
【左】 2012.08.11 小屋組み:全景
【右】 〃 〃
【左】 2012.08.18 断熱:屋根野地に押出発泡板(断熱材)25mmを貼る。
【右】 2012.08.18 〃 〃
【左】 2012.08.18 断熱:基礎断熱:押出発泡板(断熱材)と土台の隙間にウレタンを吹き付ける。
【右】 2012.08.18 〃 〃
【左】 2012.08.18 構造:小屋組み全景
【右】 2012.08.18 〃 〃

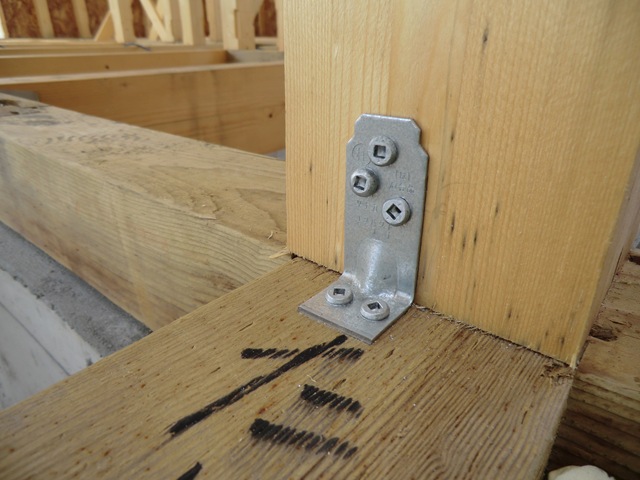

【左】 2012.08.18 構造:構造金物:柱と土台との引き抜きを防ぐホールダウン金物。
【右】 2012.08.18 〃 〃 〃
-
2012.08.18 構造:土台と柱、梁と柱の接合にフラットプレートを使用。
【左】 2012.08.18 構造:土台と柱、梁と柱の接合にスリムビルトコーナーを使用。
【右】 2012.08.18 〃 〃 〃

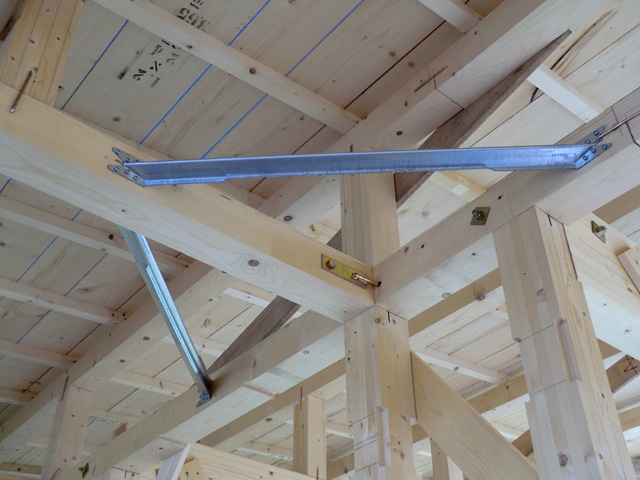

【左】 2012.08.18 構造:水平力に対応する火打ち金物。
【右】 2012.08.18 構造:梁と梁をを締め付ける両面羽子板ボルト。
【左】 2012.08.18 構造:構造用面材OSB9mm(壁倍率2.5)
【右】 2012.08.18 構造:基準の間隔で釘打ちをして、構造面を形成する。
【左】 2012.08.18 換気:ベンツ:屋根破風に取り付けた無数のベンツの穴から、屋根裏の換気をする。
【右】 2012.08.18 〃 〃 〃
【左】 2012.0818 屋根工事:排水溝(スノーレーン)取り付け。
【右】 2012.08.18 〃 〃 〃
【左】 2012.08.21 屋根:カラ-トタン葺き作業。
【右】 2012.08.21 〃 〃
【左】 2012.08.21 防水・気密:外壁を透湿気密(防水シート)でラップする。
【右】 2012.08.21 〃 〃 〃
【左】 2012.08.21 断熱:床暖パネルの結露及び熱損失防湿のため、押出発泡板(断熱材)25mmを貼る。
【右】 2012.08.21 〃 〃 〃

【左】 2012.08.23 根太(床骨)が必要のない根太レス合板28mm貼り。
【右】 2012.08.23 〃 〃

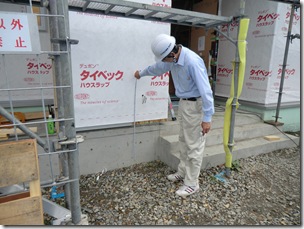

【左】 2012.08.23 気密:窓サッシ廻りの隙間を防ぐため、防水気密テープ処理を施す。
【右】 2012.08.23 〃 〃 〃
【左】 2012.08.24 住宅保証機構の検査官による構造・金物検査実施。
【右】 2012.08.24 〃 〃 〃

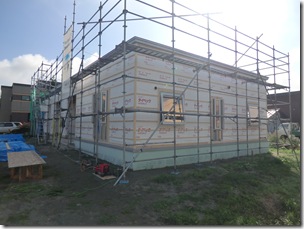

【左】 2012.08.27 全景:窓サッシも取付きました。
【右】 2012.08.27 〃 〃
【左】 2012.08.27 通気工法:室内を通過した湿気を含んだ空気を、横桟に設けた穴を通過して屋外に出すことで壁内結露を防ぐ。
【右】 2012.08.27 〃 〃 〃

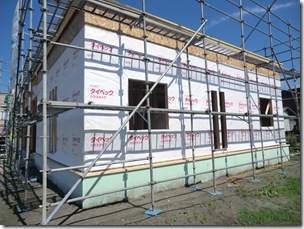

【左】 2012.08.27 断熱:外壁面に断熱材(高性能グラスウール 100mm 16kg)を充填。
【右】 2012.08.27 〃 〃 〃

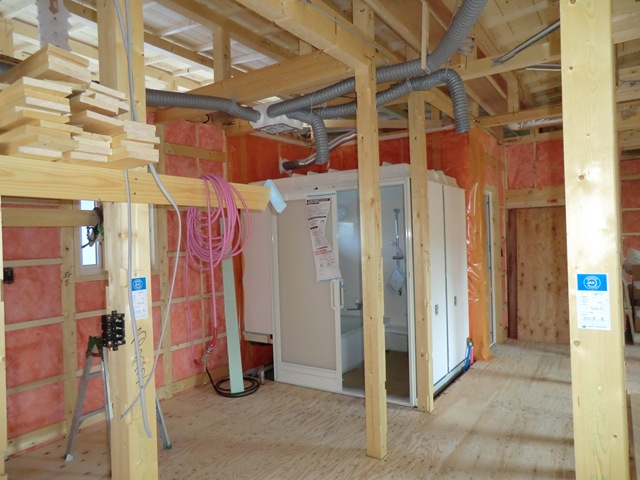

【左】 2012.08.27 換気:24時間計画換気システム(第三種換気システム)
【右】 2012.08.27 〃 〃
【左】 2012.08.04 仮設足場組:外部作業用足場
【右】 2012.08.04 天端均し:基礎の天端をモルタルにて水平・平たんにする。
【左】 2012.08.07 軸組み切込み材搬入
【右】 2012.08.07 土台敷き
【左】 2012.08.08 床組み:大引き梁組み
【右】 〃 〃
【左】 2012.08.09 建込み:梁材の吊り上げにクレーンを使用
【右】 〃 〃
【左】 2012.08.10 全景
【右】 2012.08.11 〃
【左】 2012.08.11 大断面の大引集成梁
【右】 〃 〃
【左】 2012.08.11 構造用集成管柱
【右】 2012.08.11 大断面集成梁
【左】 2012.08.11 小屋組み:全景
【右】 〃 〃
【左】 2012.08.18 断熱:屋根野地に押出発泡板(断熱材)25mmを貼る。
【右】 2012.08.18 〃 〃
【左】 2012.08.18 断熱:基礎断熱:押出発泡板(断熱材)と土台の隙間にウレタンを吹き付ける。
【右】 2012.08.18 〃 〃
【左】 2012.08.18 構造:小屋組み全景
【右】 2012.08.18 〃 〃
【左】 2012.08.18 構造:構造金物:柱と土台との引き抜きを防ぐホールダウン金物。
【右】 2012.08.18 〃 〃 〃
2012.08.18 構造:土台と柱、梁と柱の接合にフラットプレートを使用。
【左】 2012.08.18 構造:土台と柱、梁と柱の接合にスリムビルトコーナーを使用。
【右】 2012.08.18 〃 〃 〃
【左】 2012.08.18 構造:水平力に対応する火打ち金物。
【右】 2012.08.18 構造:梁と梁をを締め付ける両面羽子板ボルト。
【左】 2012.08.18 構造:構造用面材OSB9mm(壁倍率2.5)
【右】 2012.08.18 構造:基準の間隔で釘打ちをして、構造面を形成する。
【左】 2012.08.18 換気:ベンツ:屋根破風に取り付けた無数のベンツの穴から、屋根裏の換気をする。
【右】 2012.08.18 〃 〃 〃
【左】 2012.0818 屋根工事:排水溝(スノーレーン)取り付け。
【右】 2012.08.18 〃 〃 〃
【左】 2012.08.21 屋根:カラ-トタン葺き作業。
【右】 2012.08.21 〃 〃
【左】 2012.08.21 防水・気密:外壁を透湿気密(防水シート)でラップする。
【右】 2012.08.21 〃 〃 〃
【左】 2012.08.21 断熱:床暖パネルの結露及び熱損失防湿のため、押出発泡板(断熱材)25mmを貼る。
【右】 2012.08.21 〃 〃 〃
【左】 2012.08.23 根太(床骨)が必要のない根太レス合板28mm貼り。
【右】 2012.08.23 〃 〃
【左】 2012.08.23 気密:窓サッシ廻りの隙間を防ぐため、防水気密テープ処理を施す。
【右】 2012.08.23 〃 〃 〃
【左】 2012.08.24 住宅保証機構の検査官による構造・金物検査実施。
【右】 2012.08.24 〃 〃 〃
【左】 2012.08.27 全景:窓サッシも取付きました。
【右】 2012.08.27 〃 〃
【左】 2012.08.27 通気工法:室内を通過した湿気を含んだ空気を、横桟に設けた穴を通過して屋外に出すことで壁内結露を防ぐ。
【右】 2012.08.27 〃 〃 〃
【左】 2012.08.27 断熱:外壁面に断熱材(高性能グラスウール 100mm 16kg)を充填。
【右】 2012.08.27 〃 〃 〃
【左】 2012.08.27 換気:24時間計画換気システム(第三種換気システム)
【右】 2012.08.27 〃 〃
