お客様にお伺いしたご要望と
工事開始から完成までの様子
札幌中央区 N様邸
2011.06.17(金)
木工事

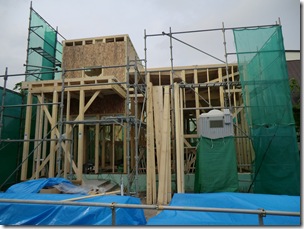

【左】 2011.05.30 建て方:1階軸組み
【右】 2011.05.30 〃

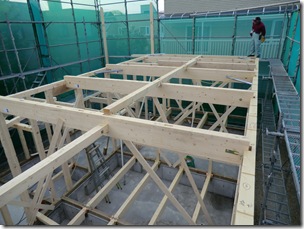

【左】 2011.05.30 建て方:1階小屋梁組み
【右】 2011.05.30 〃

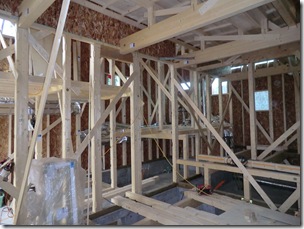

【左】 2011.06.01 建て方:1階・2階小屋組み
【右】 2011.06.01 〃
【左】 2011.06.3 建て込み:外壁の面材貼りが始まりました。
【右】 2011.06.4 〃

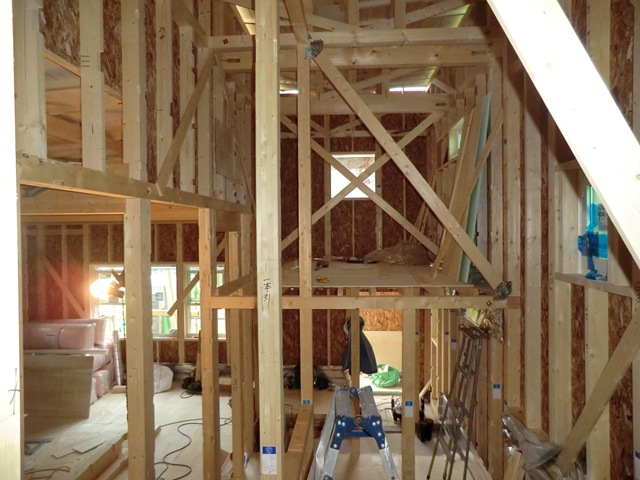

【左】 2011.06.03 建て込み:リビングからダイニング方向を見る。
【右】 2011.06.03 建て込み:キャットルームからUT方向を見る。
【左】 2011.06.06 外部:構造用合板に防水通気シートを貼る。
【右】 2011.06.06 内部:リビングからダイニング方向。
【左】 2011.06.06 内部:リビングからキッチン・UT方向を見る。
【右】 2011.06.07 外部:玄関ポーチ壁(未)、ハウスラップ完了。
【左】 2011.06.07 リビング
【右】 2011.06.09 リビングからダイニング方向。
【左】 2011.06.09 ダイニング・キッチン床:防湿シートt=0.2内貼り
【右】 2011.06.09 ダイニング・キッチン:床下地合板t=12貼り
【左】 2011.06.09 UT廊下からダイニング・キッチンとリビング方向。
【右】 2011.06.09 UT投下からキャットルーム方向。
【左】 2011.06.09 玄関を通してUT/キッチン方向。
【右】 2011.06.09 リビングから玄関・クローゼット・ボイラー室・キャットルーム・UT方向:床下地合板貼り完了。
【左】 2011.06.09 外壁防火:建築基準法に基きt=12.5PBを下貼りをする。
【右】 2011.06.09 副構成:構造用合板+防水通気シート+通気横胴縁+P・B(t=12.5)貼り
【左】 2011.06.09 屋根:カラートタン葺き(右:検査管による検査)
【右】 2011.06.09 屋根:下屋立ち上がり水切り。
【左】 2011.06.13 全景
【右】 2011.06.13 外部:PBt=12.5の上にフエルトで被う(内部に通気層がある)
2011.06.16 内部造作:石膏ボード(ジョイントテーパーボード)貼りが始まりました。
【左】 2011.05.30 建て方:1階軸組み
【右】 2011.05.30 〃
【左】 2011.05.30 建て方:1階小屋梁組み
【右】 2011.05.30 〃
【左】 2011.06.01 建て方:1階・2階小屋組み
【右】 2011.06.01 〃
【左】 2011.06.3 建て込み:外壁の面材貼りが始まりました。
【右】 2011.06.4 〃
【左】 2011.06.03 建て込み:リビングからダイニング方向を見る。
【右】 2011.06.03 建て込み:キャットルームからUT方向を見る。
【左】 2011.06.06 外部:構造用合板に防水通気シートを貼る。
【右】 2011.06.06 内部:リビングからダイニング方向。
【左】 2011.06.06 内部:リビングからキッチン・UT方向を見る。
【右】 2011.06.07 外部:玄関ポーチ壁(未)、ハウスラップ完了。
【左】 2011.06.07 リビング
【右】 2011.06.09 リビングからダイニング方向。
【左】 2011.06.09 ダイニング・キッチン床:防湿シートt=0.2内貼り
【右】 2011.06.09 ダイニング・キッチン:床下地合板t=12貼り
【左】 2011.06.09 UT廊下からダイニング・キッチンとリビング方向。
【右】 2011.06.09 UT投下からキャットルーム方向。
【左】 2011.06.09 玄関を通してUT/キッチン方向。
【右】 2011.06.09 リビングから玄関・クローゼット・ボイラー室・キャットルーム・UT方向:床下地合板貼り完了。
【左】 2011.06.09 外壁防火:建築基準法に基きt=12.5PBを下貼りをする。
【右】 2011.06.09 副構成:構造用合板+防水通気シート+通気横胴縁+P・B(t=12.5)貼り
【左】 2011.06.09 屋根:カラートタン葺き(右:検査管による検査)
【右】 2011.06.09 屋根:下屋立ち上がり水切り。
【左】 2011.06.13 全景
【右】 2011.06.13 外部:PBt=12.5の上にフエルトで被う(内部に通気層がある)
2011.06.16 内部造作:石膏ボード(ジョイントテーパーボード)貼りが始まりました。
