お客様にお伺いしたご要望と
工事開始から完成までの様子
札幌市東区 日帰り老人介護施設 様
2010.06.03(木)
内部・造作
【左】 2010.05.27 断熱工事:外壁にグラスウール100mmを充填する。
【右】 〃 〃 〃
【左】 2010.05.27 界壁工事:建築基準法に基づき所定の箇所にPB15mm両面貼りの界壁を施す。
【右】 〃 〃 〃 〃

2010.06.06 防湿工事: 外壁面 ゲラスウール100mm充填 防湿フイルム0.2mm内貼り
2010.06.06 防湿工事: 天井 防湿フイルム0.2mm内貼り
2010.06.06 気密工事: 先貼りシートに内貼りシートを重ね貼りして気密化を図る。

2010.06.06 壁ボード貼り。
2010.06.11 気密工事: 防湿フイルム(0.2mm)のジョイント部分を気密テープ処理を施す。
2010.06.11 内部造作もあと天井のボード貼りを残すのみとなりました。
2010.06.15 ところがその天井のボード貼りが大変だって言うの! ハイ。

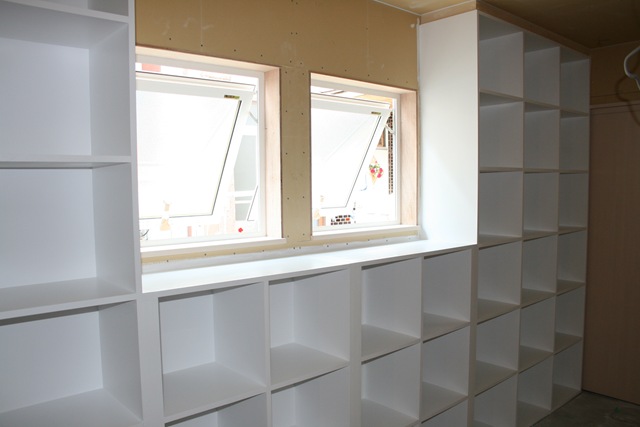

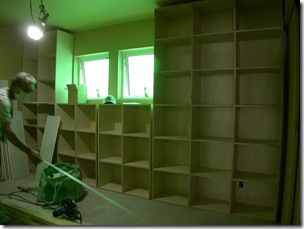

2010.06.25 造作棚:オープン棚は沢山あった方が良い。ハイ
【左】 2010.06.25 「棟梁、まだ棚を作っているの?」
【右】 2010.06.25 「そうだ!・・・。スマイル、スマイル」

【左】 2010.06.28 浴室:洗い場床暖房パイピング。
【右】 2010.06.28 浴室:床立ち上げ部分・ライニング部分をシート防水工事中。

【左】 2010.07.01 浴室: 床の保護モルタル及びタイル下地の作業中。
【右】 2010.07.03 浴室: タイル貼りの作業中。
【左】 2010.07.03 玄関: アクセント壁パネル貼り。
【右】 2010.07.03 玄関: 下足棚(造作)。
【左】 2010.07.03 脱衣室: 脱衣棚(造作)
【右】 2010.07.03 洗濯室: 収納棚(造作)
【左】 2010.07.05 浴室: 床タイル貼り
【右】 2010.07.05 浴室: タイル貼り完了
【左】 2010.07.07 内装: 壁紙下地処理。
【右】 2010.07.07 内装: 一部壁紙貼りあがり。

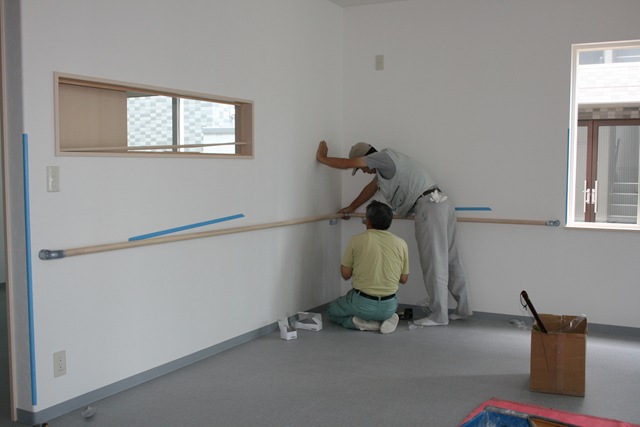

【左】 2010.07.13 造作:壁手すり付け (全長約80m)
【右】 〃
【左】 2010.05.27 断熱工事:外壁にグラスウール100mmを充填する。
【右】 〃 〃 〃
【左】 2010.05.27 界壁工事:建築基準法に基づき所定の箇所にPB15mm両面貼りの界壁を施す。
【右】 〃 〃 〃 〃
2010.06.06 防湿工事: 外壁面 ゲラスウール100mm充填 防湿フイルム0.2mm内貼り
2010.06.06 防湿工事: 天井 防湿フイルム0.2mm内貼り
2010.06.06 気密工事: 先貼りシートに内貼りシートを重ね貼りして気密化を図る。
2010.06.06 壁ボード貼り。
2010.06.11 気密工事: 防湿フイルム(0.2mm)のジョイント部分を気密テープ処理を施す。
2010.06.11 内部造作もあと天井のボード貼りを残すのみとなりました。
2010.06.15 ところがその天井のボード貼りが大変だって言うの! ハイ。
2010.06.25 造作棚:オープン棚は沢山あった方が良い。ハイ
【左】 2010.06.25 「棟梁、まだ棚を作っているの?」
【右】 2010.06.25 「そうだ!・・・。スマイル、スマイル」
【左】 2010.06.28 浴室:洗い場床暖房パイピング。
【右】 2010.06.28 浴室:床立ち上げ部分・ライニング部分をシート防水工事中。
【左】 2010.07.01 浴室: 床の保護モルタル及びタイル下地の作業中。
【右】 2010.07.03 浴室: タイル貼りの作業中。
【左】 2010.07.03 玄関: アクセント壁パネル貼り。
【右】 2010.07.03 玄関: 下足棚(造作)。
【左】 2010.07.03 脱衣室: 脱衣棚(造作)
【右】 2010.07.03 洗濯室: 収納棚(造作)
【左】 2010.07.05 浴室: 床タイル貼り
【右】 2010.07.05 浴室: タイル貼り完了
【左】 2010.07.07 内装: 壁紙下地処理。
【右】 2010.07.07 内装: 一部壁紙貼りあがり。
【左】 2010.07.13 造作:壁手すり付け (全長約80m)
【右】 〃
