新築

札幌市東区 日帰り老人介護施設 様

2010.04.14(水)

基礎工事

  • DSCN5409DSCN5403

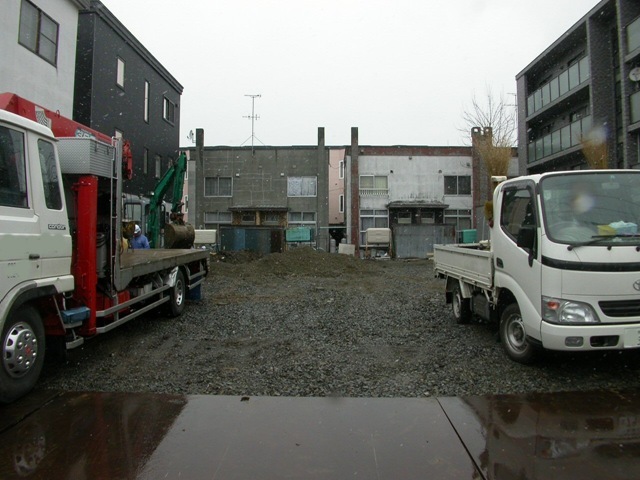

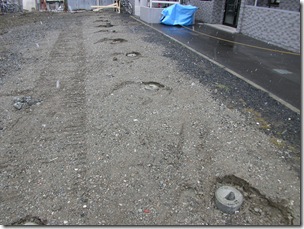

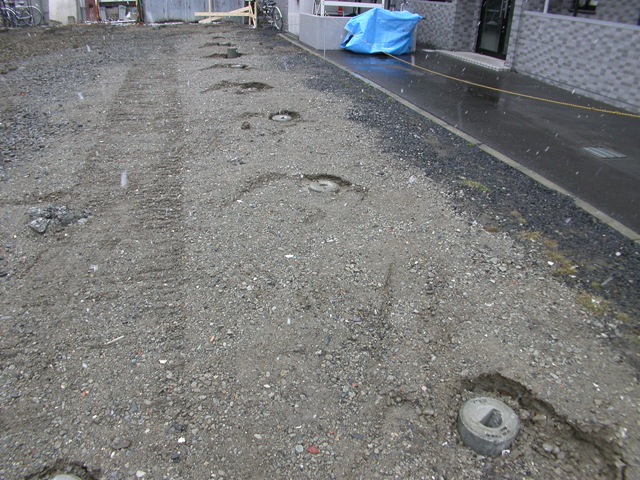

【左】 2010.04.14 全景:今日から基礎工事です
【右】 〃 基礎杭:コンクリートパイル打込み完了 L=15.5m 64本

  • DSCN5406DSCN5408

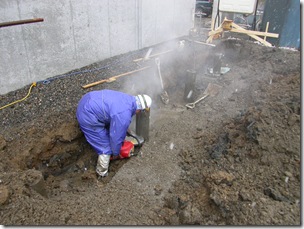

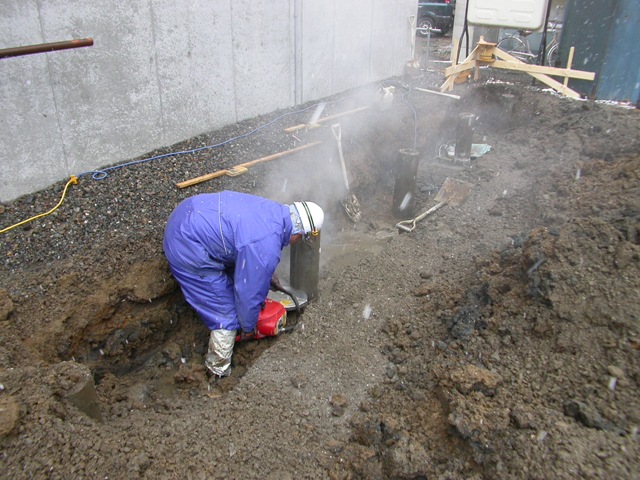

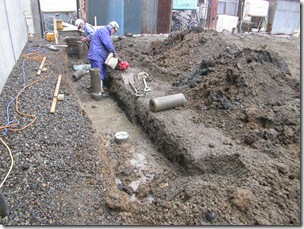

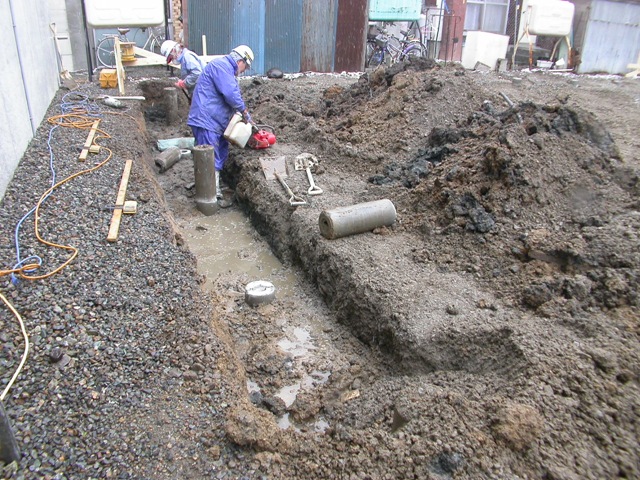

【左】 2010.04.14 杭頭処理:所定の長さでカットします。
【右】 〃 〃 〃

  • DSCN5430DSCN5432

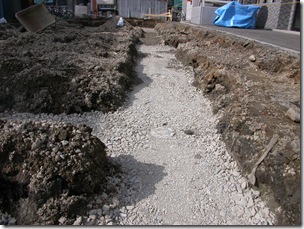

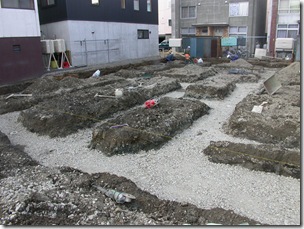

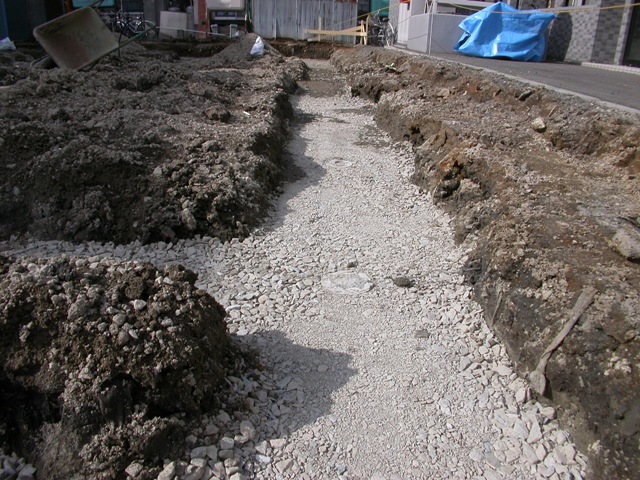

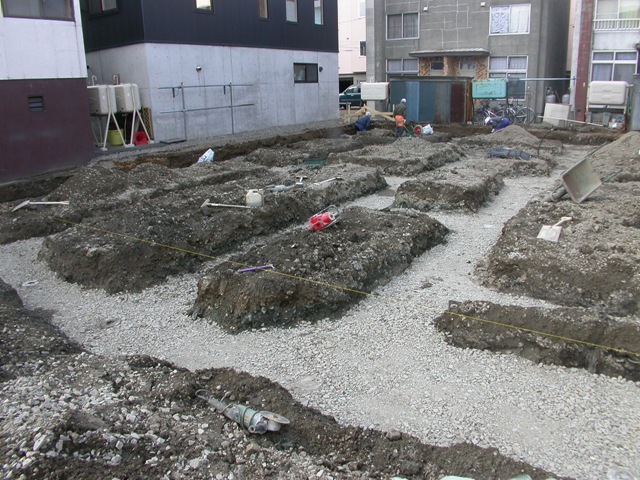

【左】 2010.04.15 砕石地業:基礎の底になる部分に砕石を入れ突き固める。(加重を分散させ沈下を防ぐ役目)
【右】 〃 〃 〃 (切断した杭頭が見える)

  • DSCN5454DSCN5458

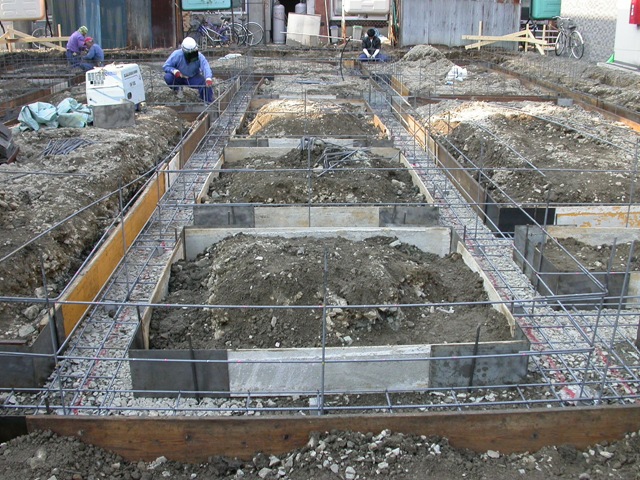

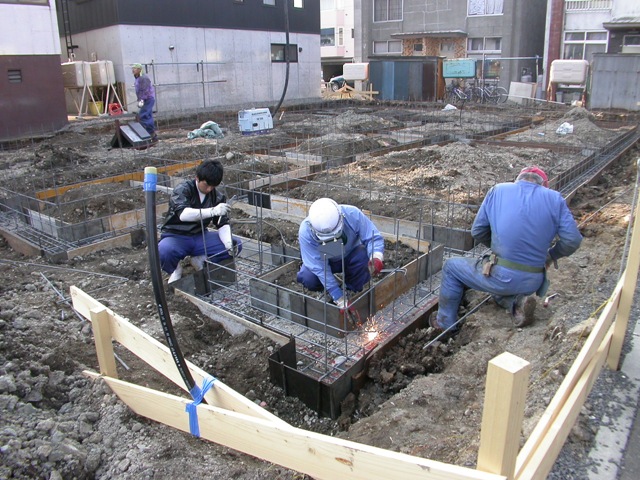

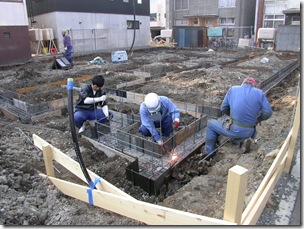

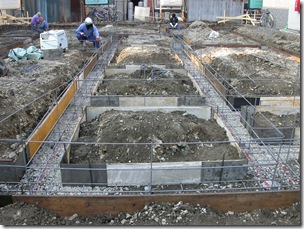

【左】 2010.04.16 鉄筋組が始まりました。
【右】 〃 〃

  • DSCN5465DSCN5464

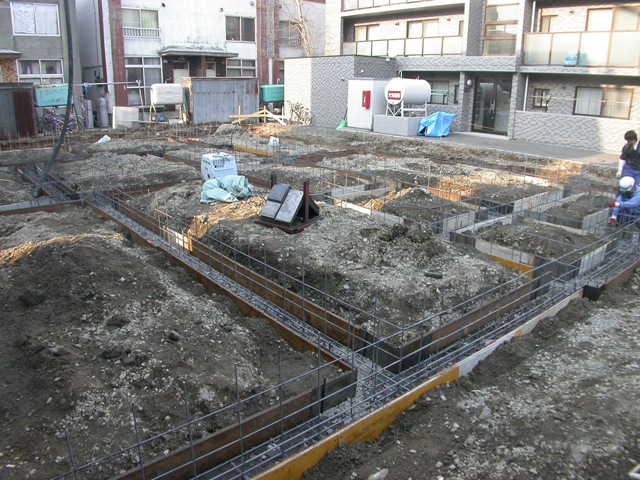

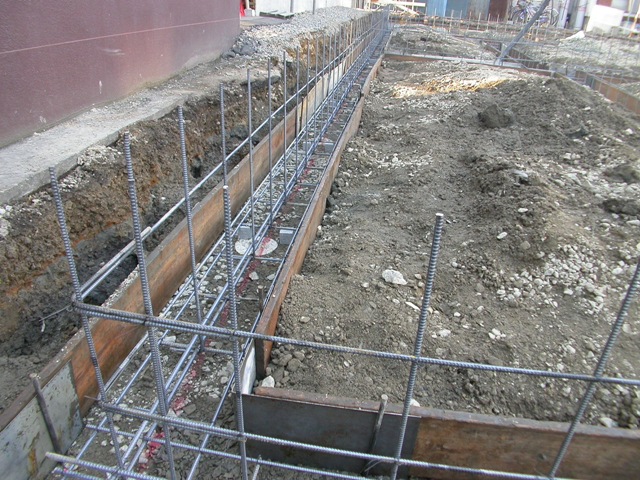

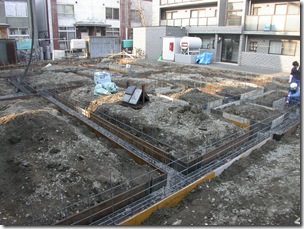

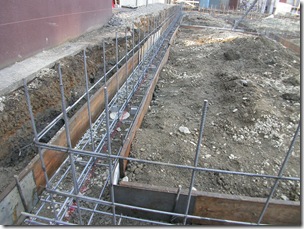

【左】 2010.04.16 全景
【右】 〃 〃

  • DSCN5460DSCN5461

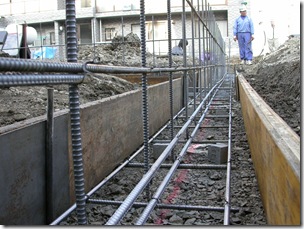

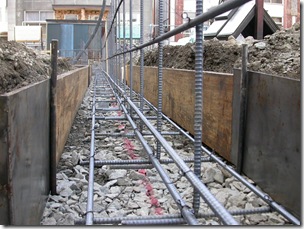

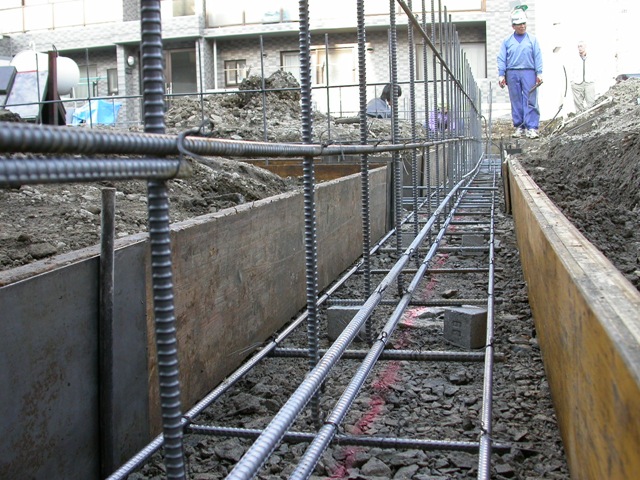

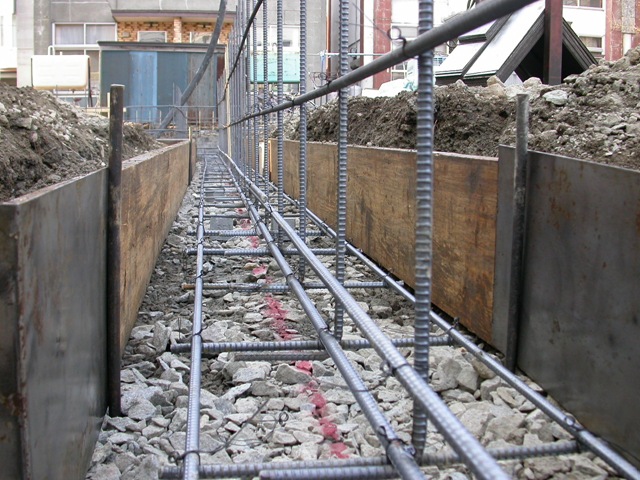

【左】 2010.04.16 ベース筋:梁配筋(13mm2段)とする。
【右】 〃 〃 〃

  • DSCN5470DSCN5477

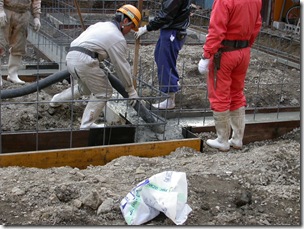

【左】 2010.04.16 コンクリート打設:生コンクリートをポンプ車にて圧送する。

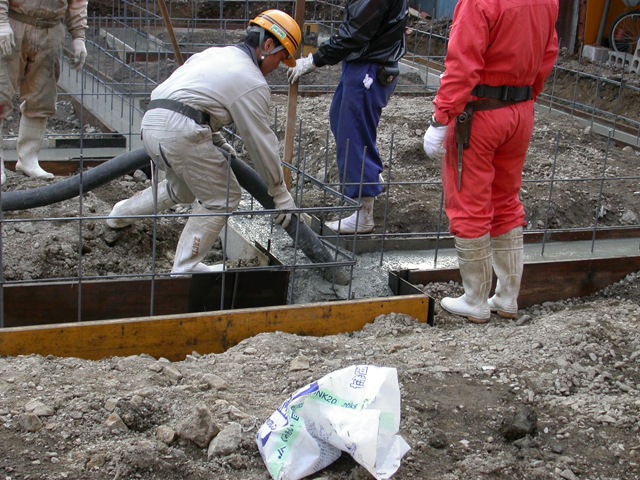

【右】 〃 〃 ホースで送られてきた生コンクリートを型枠内に打設する。

  • DSCN5508DSCN5509

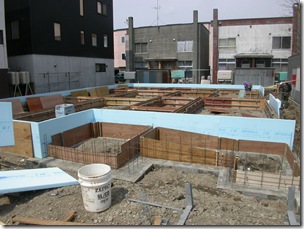

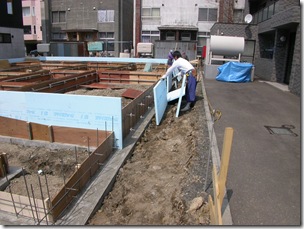

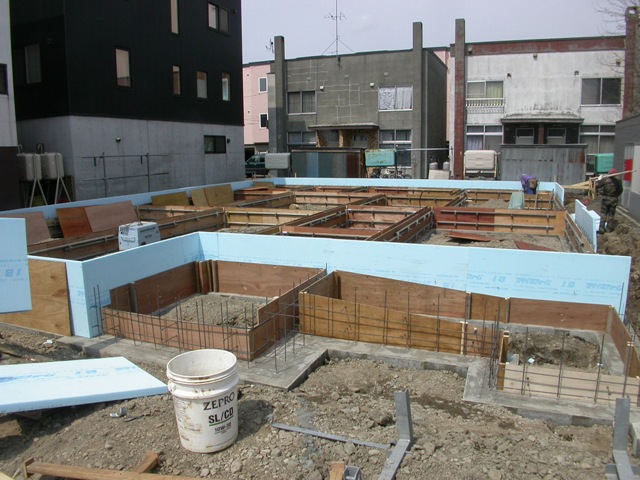

【左】 2010.04.19 型枠組み: 全景
【右】 〃 〃 〃

  • DSCN5504DSCN5505

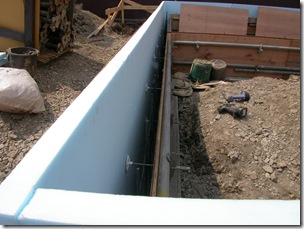

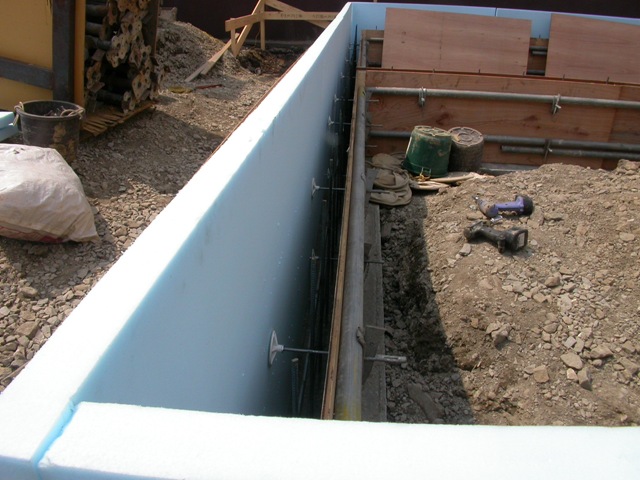

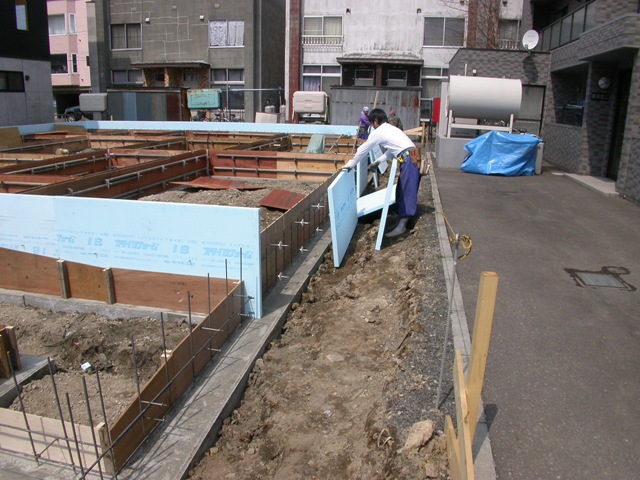

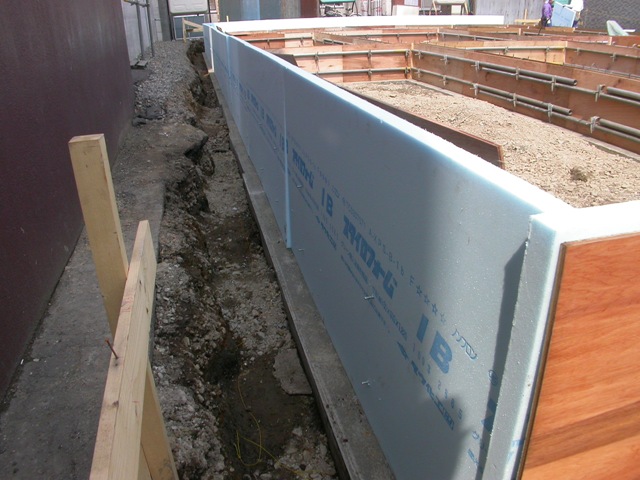

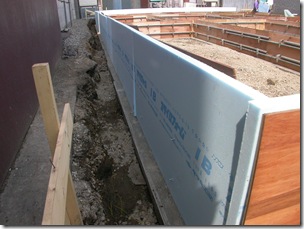

【左】 2010.04.19 型枠組み: 基礎の外周に断熱板50mmを打ち込む。
【右】 〃 〃 〃

  • DSCN5550DSCN5562

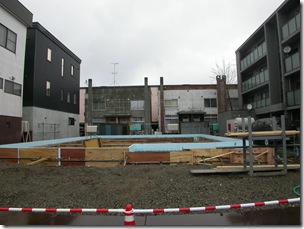

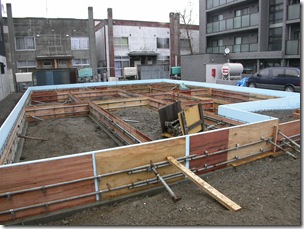

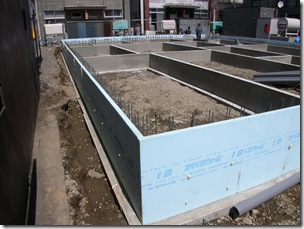

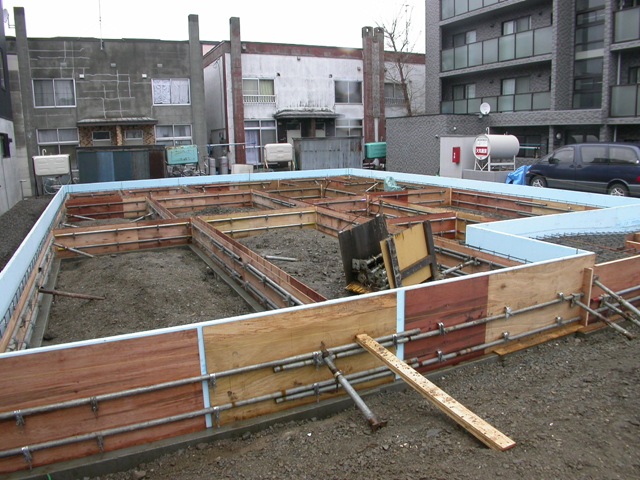

【左】 2010.04.21 型枠組み完了:後はコンクリートを流し込むだけ。
【右】   〃      〃           〃

  • DSCN5552DSCN5553

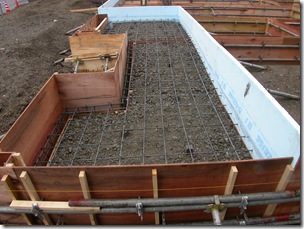

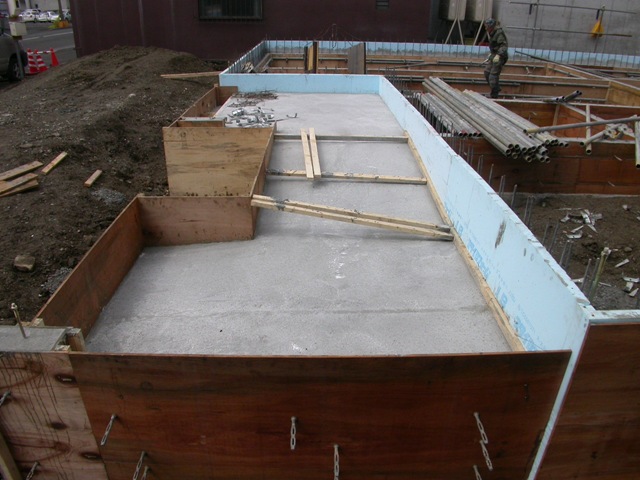

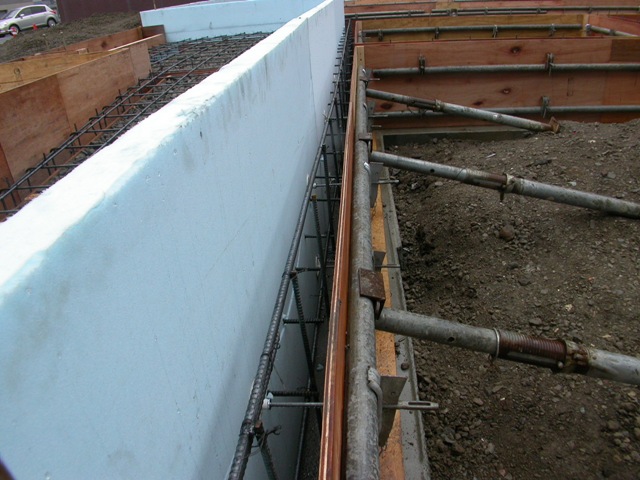

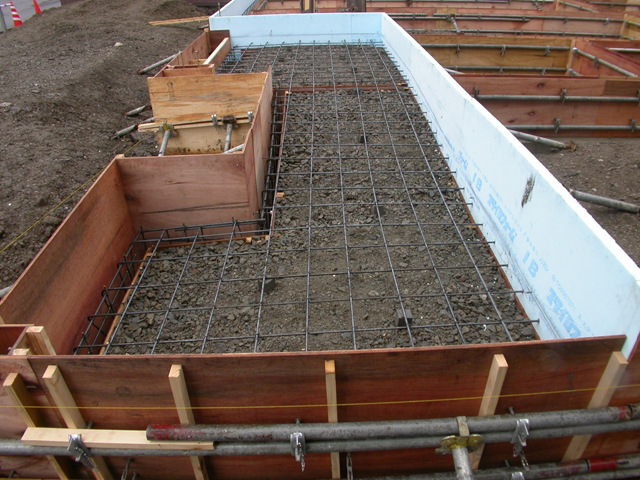

【左】 2010.04.21 土間スロープ:配筋状況

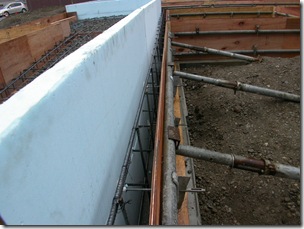

【右】   〃    基礎断熱: 外周に断熱板(押出発泡板)50mmを打込む

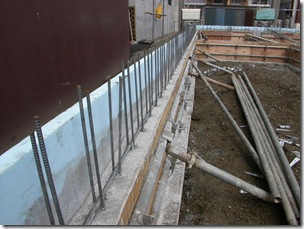

  • DSCN5576DSCN5578

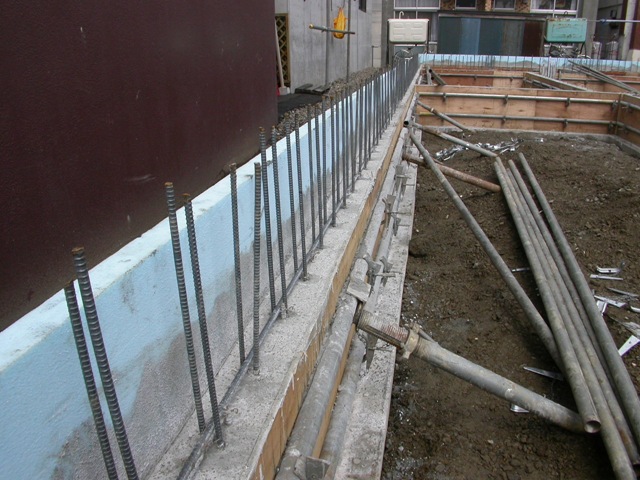

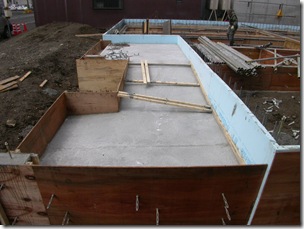

【左】 2010.04.24 コンクリートが固まるまで一定の期間、養生をする。
【右】   〃            〃

  • DSCN5575DSCN5581

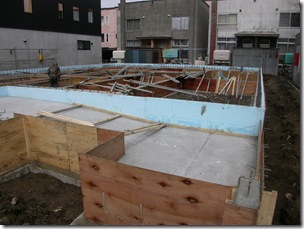

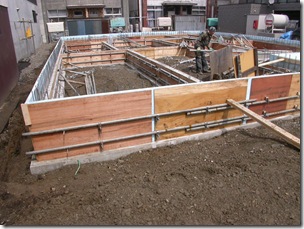

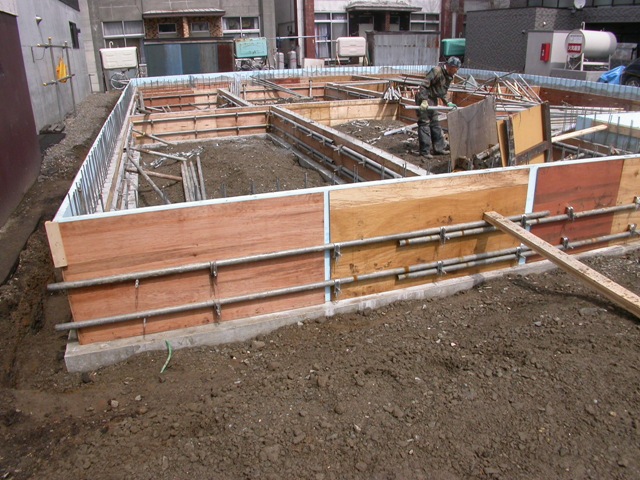

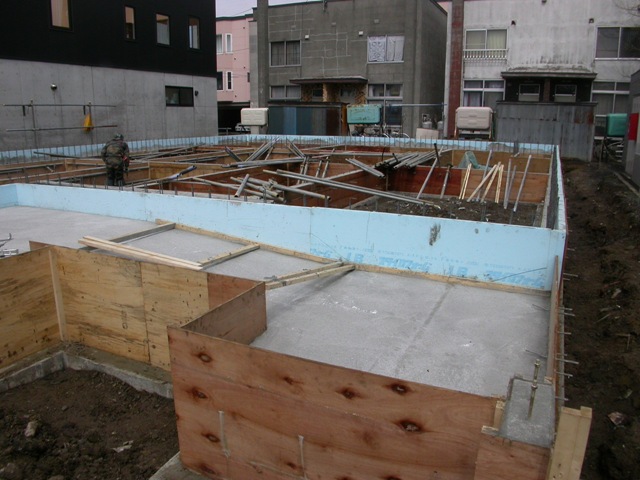

【左】 2010.04.25 脱型: 型枠を外す
【右】   〃     〃    〃

  • DSCN5584DSCN5585

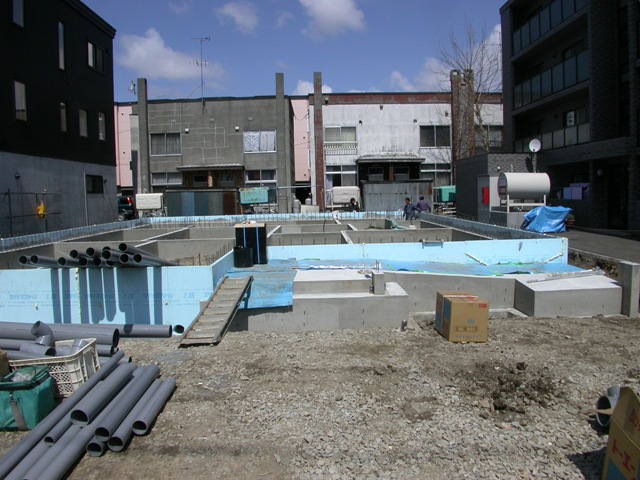

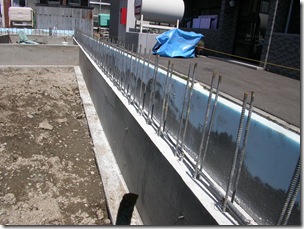

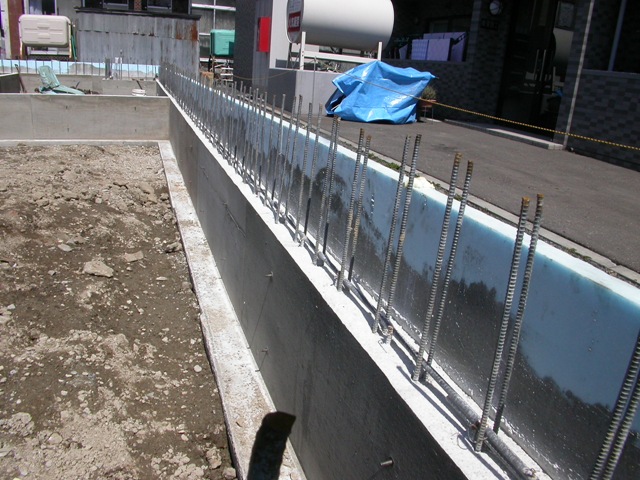

  • DSCN5587DSCN5589

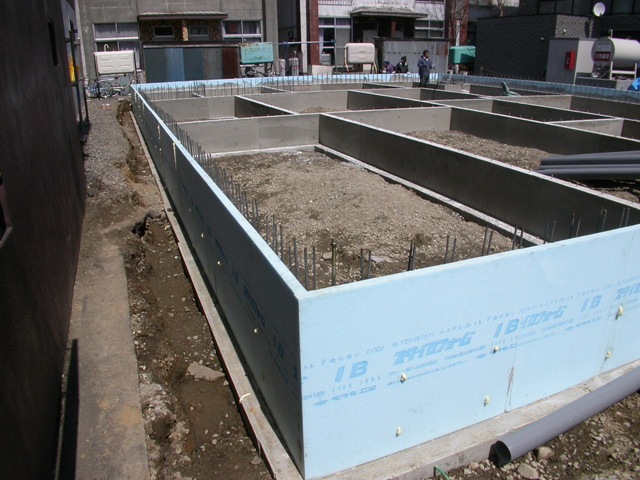

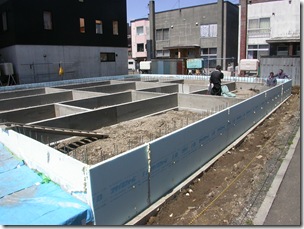

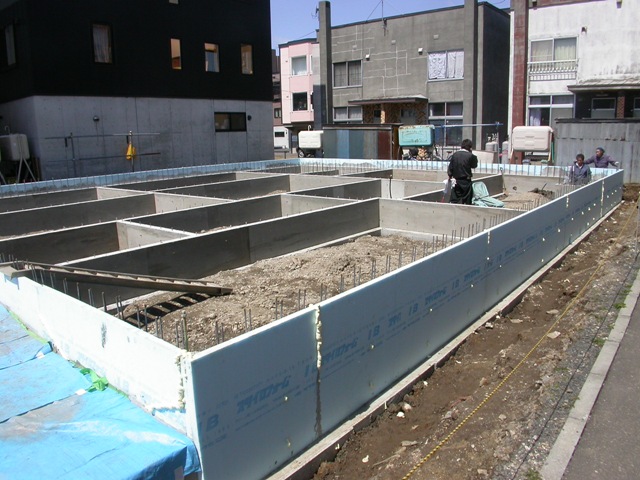

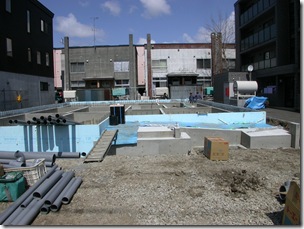

【左】 2010.04.26 布基礎部分完了: この後は土間床コンクリートの工程に進みます。
【右】   〃       〃             〃          〃

  • DSCN5639DSCN5643

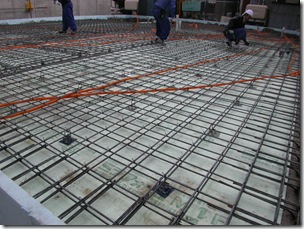

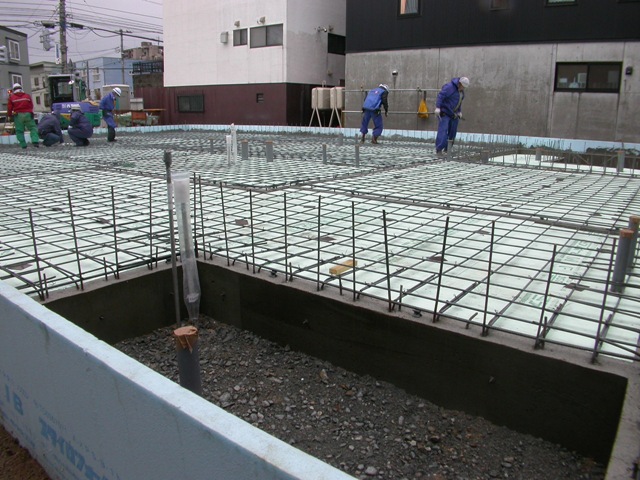

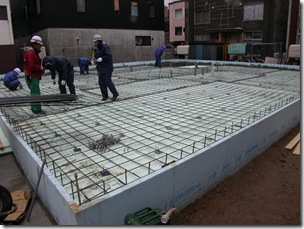

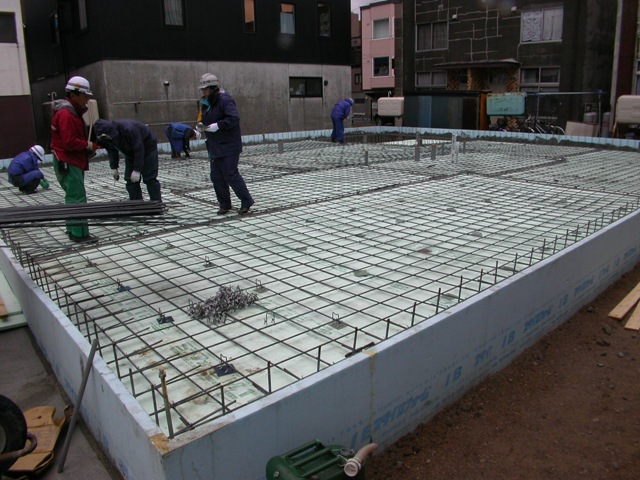

【左】 2010.04.29 土間工事: 土間下に断熱板25mmを敷き込み、鉄筋組の作業中です。(この時期で信じがたい寒さです。)
【右】   〃      〃           〃        〃

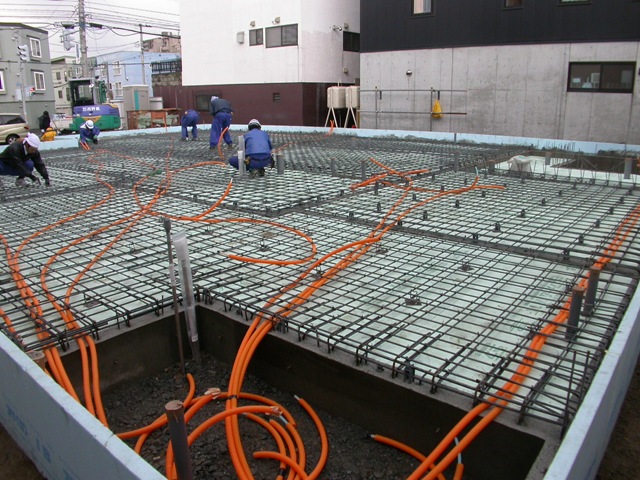

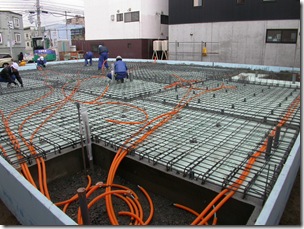

  • DSCN5645DSCN5648

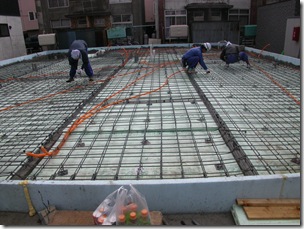

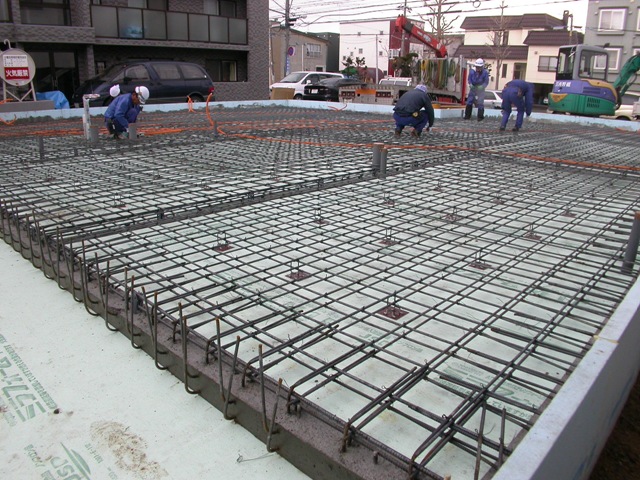

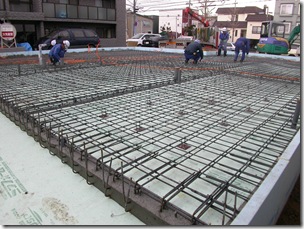

  • DSCN5650DSCN5644

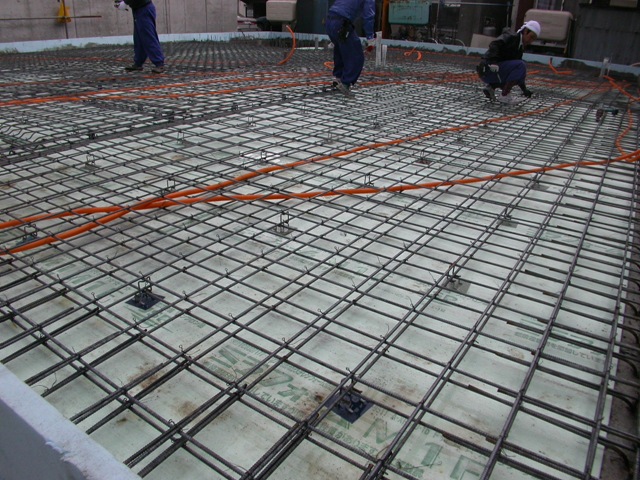

2010.04.30 土間配筋: D10-タテ・ヨコ@200モチアミ。 オレンジ色のパイプは暖房用の配管です。

  • DSCN5672DSCN5674

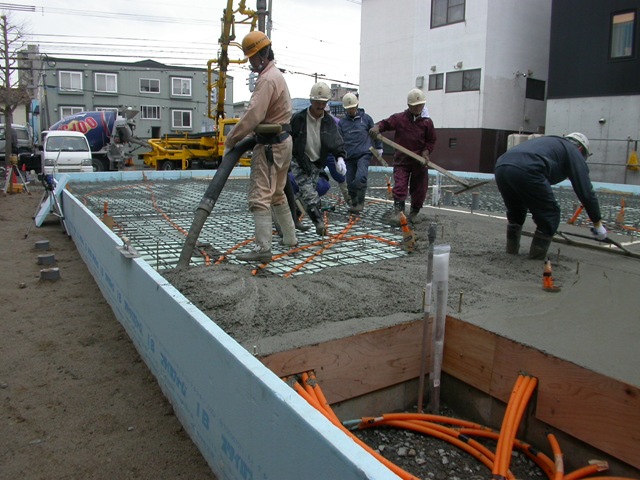

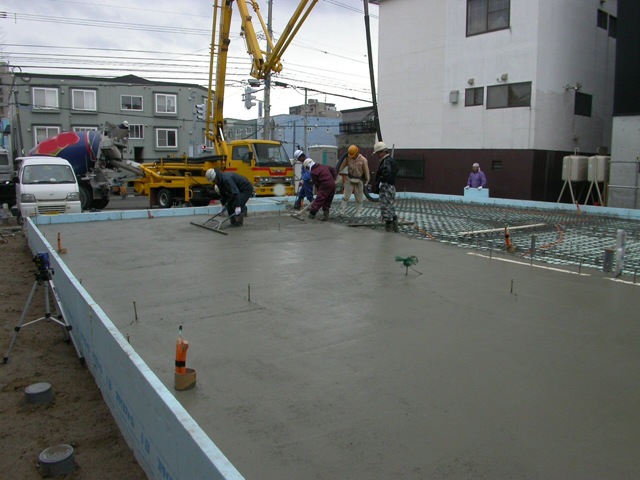

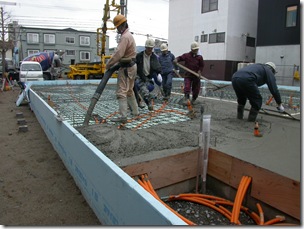

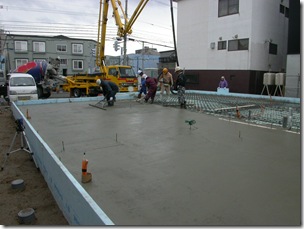

2010.05.01 ソンクリート打設: コンクリート一発金コテ押えのため、雨が気になるところ。

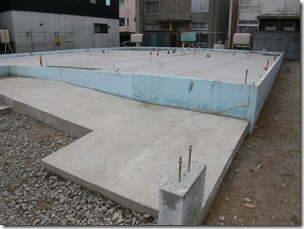

  • DSCN5711DSCN5713

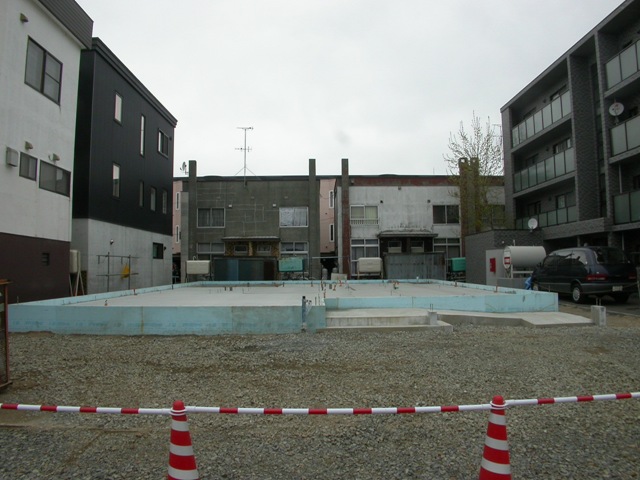

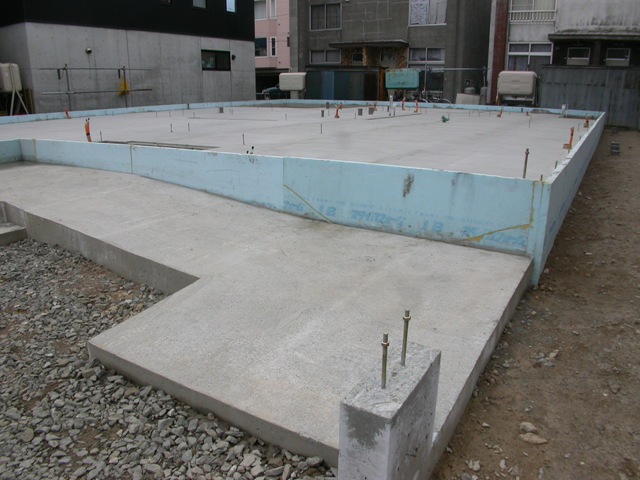

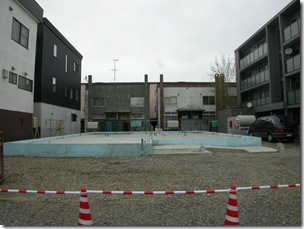

2010.05.07 基礎完成
